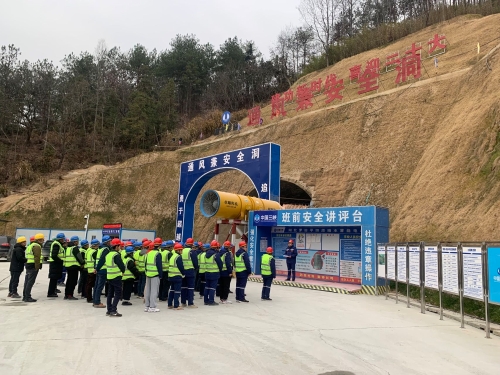

一年之计在于春,一天之计在于晨。2月2日,湖北平蓄项目部召开春节复工收心会暨通风兼安全洞“7.31”贯通动员会,对节后复工复产作出安排。 项目部负责施工的通风兼安全洞开挖工程处于平坦原抽水蓄能电站建设关键线路,该洞室能否尽快贯通直接关系到首台机组发电时间节点,意义重大。通风兼安全洞洞身原位试验段自2022年4月13日开始启动,截至目前已完成洞身开挖914米,洞身开挖剩余Ⅱ、Ⅲ类围岩约1100米,Ⅳ类围岩约75米。为保证按期贯通,综合进尺需达到225米/每月,每天进尺7.5米,即达到“2天5炮”的循环开挖,施工强度大。 会议动员项目部各级人员要“早收心、勤用心、快归位”,把思想和行动统一起来,算好时间账,算好任务账,以“等不起”的紧迫感、“慢不得”的危机感、“坐不住”的责任感,提速冲刺,打赢这场攻坚战,确保“7.31”目标顺利实现,交出一份满意的答卷。 | ||||||
