广东肇庆浪江抽水蓄能电站项目建设连续提档加速

发布日期:2025-04-07 信息来源:掘进工程公司 作者:李耀群、汪政志 字号:[ ]

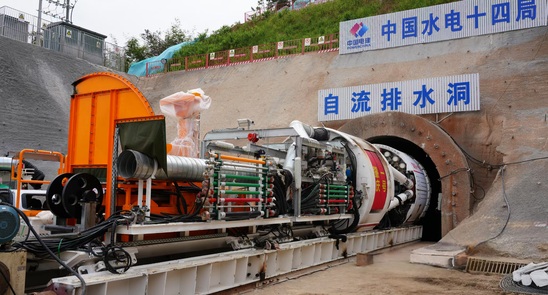

4月3日,由掘进工程公司承建的广东肇庆浪江抽水蓄能电站项目传来佳讯,项目建设实现连续提档加速,首月掘进进尺超过500米。

该项目“开局首战告捷”,是继2025年2月20日“肇庆一号”TBM仅用12天完成设备组装联调、始发以来的又一次突破。其间连续3天日进尺超过30米,单班最高进尺18.71米,单日最高进尺36.86米,始终保持日均进尺15米的高效掘进速度推进项目施工。

项目采用1台敞开式TBM掘进施工,最大开挖直径为3.53米,整机长52米,总重约220吨,最小转弯半径100米,施工纵坡为1.02‰。将连续掘进完成全长5307.189米的自流排水洞,其中洞身长5051.179米,洞外涵洞长256.01米的重点控制性工段,助力电站全面建成后为大湾区新能源消纳和电网调峰调频提供核心支撑。

另据项目现场负责人介绍,地勘报告显示TBM施工地层主要为Ⅱ/Ⅲ围岩,长度4870.125米,占比约97,43%,Ⅳ/Ⅴ占比约2.21%,围岩以花岗岩为主。项目部全体将抓住有利条件,进一步加强后续的现场组织,高效、安全、顽强施工,通过超前排除干扰、优化工序衔接,积极获取保证年度任务目标顺利达成的主动优势,为项目整体建设贡献专业化力量。
