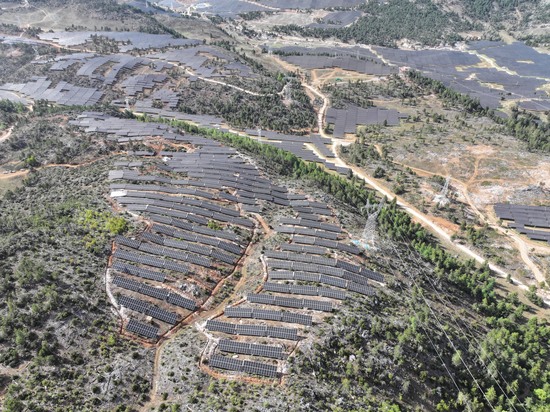

5月29日,丽江大坪坝二期130MW复合型光伏项目成功完成1~4回路并网发电目标。 项目坐落于云南省丽江市玉龙纳西族自治县大具乡境内,场区海拔介于3274米至3599米之间,总装机容量152.93兆瓦,额定容量130.24兆瓦,总占地面积约2697.96亩。 自项目开工建设以来,项目团队面临着高海拔、严寒、大风、强降雪等恶劣自然条件,以及工期紧张、用水匮乏、施工人员高反等多重考验。今年3月,项目现场连续遭遇7次降雪,场区积雪厚度达到25至30厘米,当月有效作业时间不足12天。面对重重困难,项目部科学组织,合理调配资源,针对场区地形复杂的特点,项目团队采用无人机实现“空中+地面”协同作业,突破传统山地光伏施工瓶颈,显著提升工程的安全性与施工效率;同时严格把控施工质量与安全,深度融合“人、机、料、法、环”管理要素,实现施工全流程精细化管控。 4月15日,35千伏(架空)集电线路施工任务顺利完成;5月24日,项目顺利取得“电力建设工程并网意见书”;5月28日获得新投申请批复,满足了“5·30”项目投产的条件。 下一步,项目部将持续强化安全管理,优化施工方案,在严守质量安全底线的前提下,全力推进项目建设,为当地新能源建设贡献力量。 | ||||
