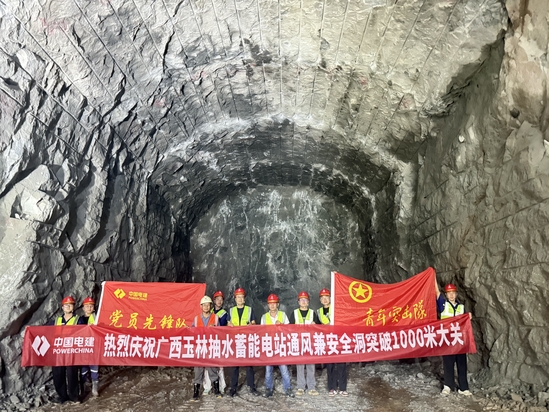

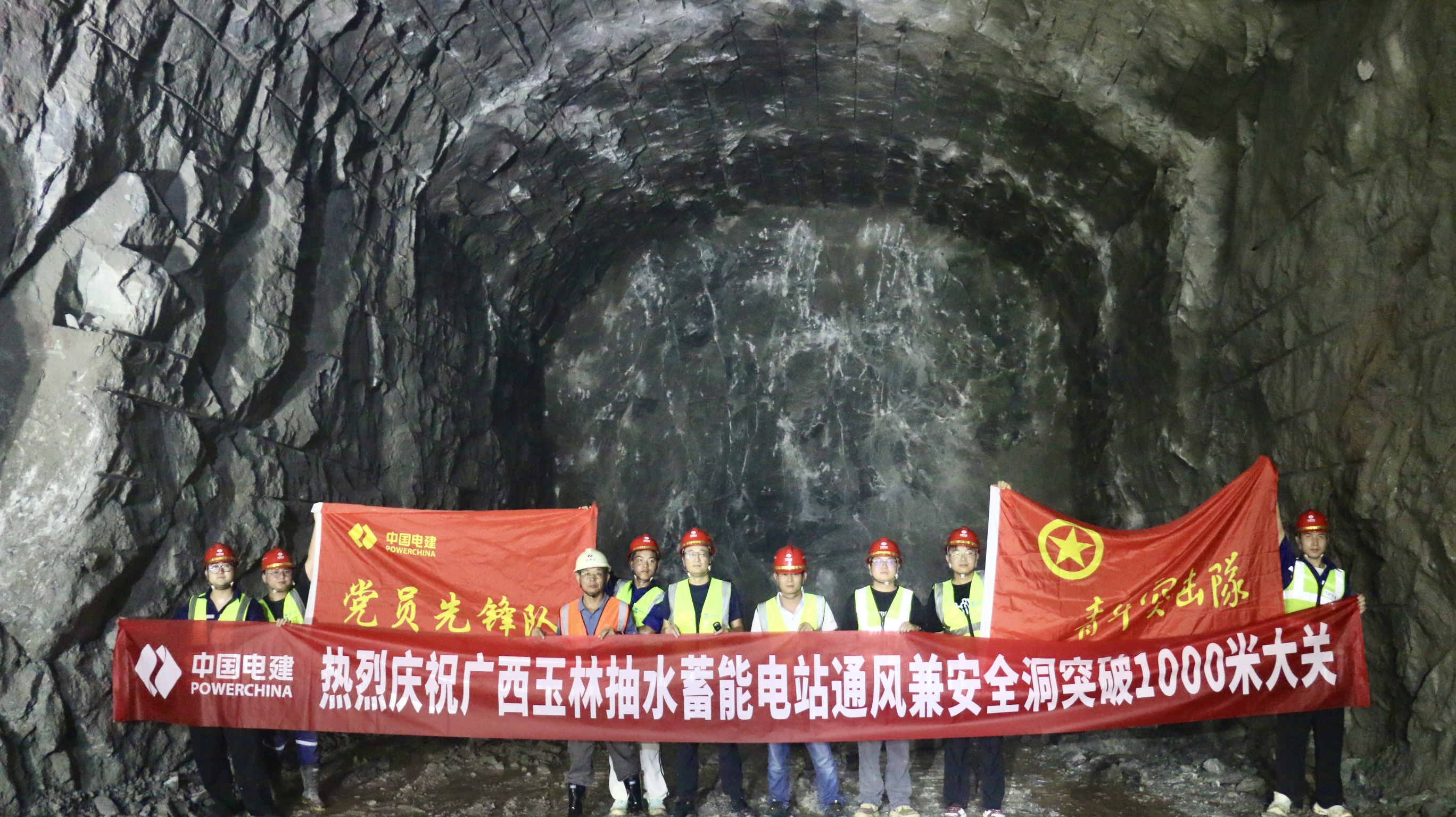

9月5日,玉林抽水蓄能电站通风兼安全洞掘进突破1000米,提前20天完成阶段性目标。 该洞是玉林抽水蓄能电站地下洞室群的关键组成部分,全长约1308米,承担电站运行期间的通风换气及紧急情况下安全疏散的双重功能。 自通风兼安全洞开挖以来,施工面临围岩稳定性差、裂隙水发育、长距离大坡度掘进带来物料运输与反坡排水难题、异形断面结构对测量放样与开挖精度控制要求极高等诸多挑战。 项目团队超前谋划、精准施策,通过优化施工组织、强化超前地质预报和动态支护设计,成功攻克不良地质和复杂结构难题,并采用双臂凿岩台车进行高效、精准的锚杆支护作业,显著提升围岩稳定性及施工安全性;同时,广泛应用光面爆破技术,有效控制开挖轮廓面,减少了超欠挖,保障了洞室断面的规整性与稳定性,实现了安全、优质、快速掘进。 此次通风兼安全洞掘进突破1000米,不仅为后续主厂房、主变室等核心洞室群通风与安全施工创造了有利条件,也为整个电站工程按计划推进奠定了坚实基础,对保障工程质量、施工安全及总体工期进展具有重要意义。 | |||||
