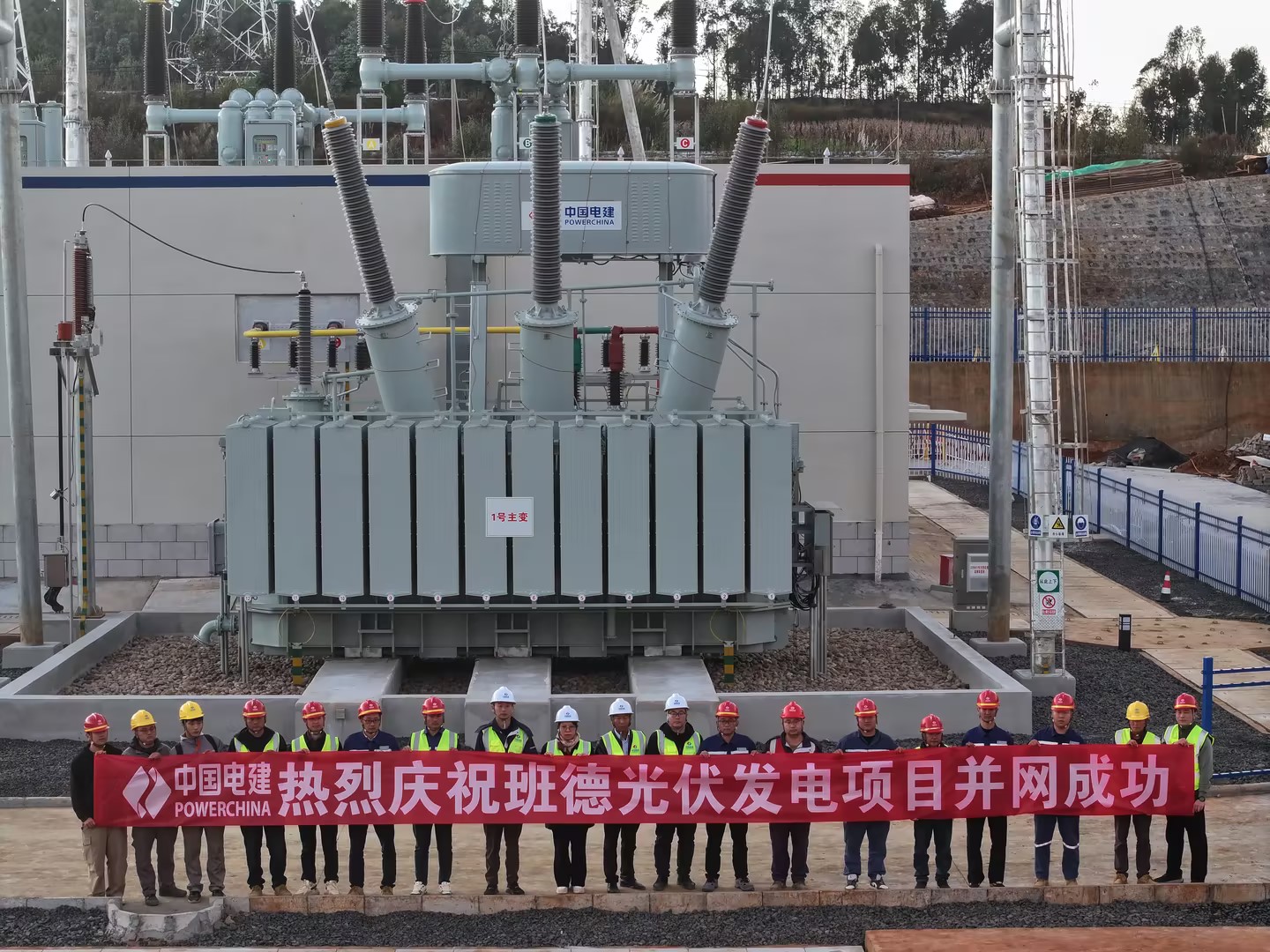

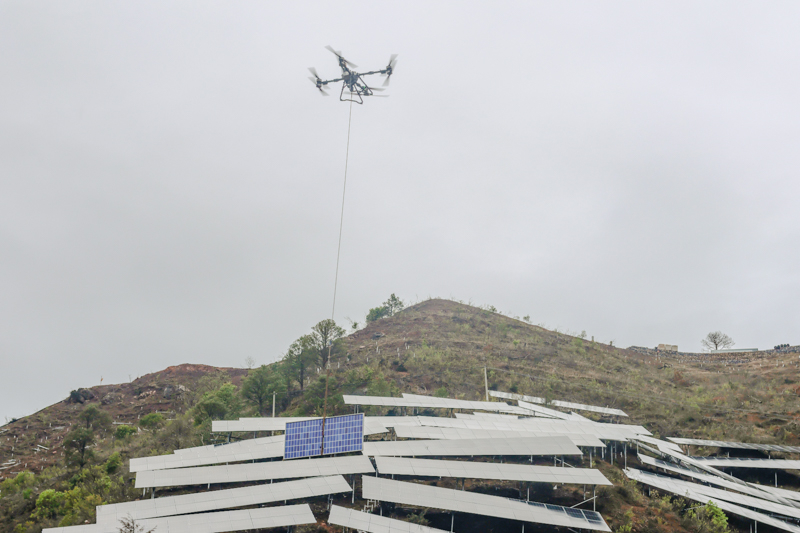

12月1日,在云南班德、下厂光伏发电项目,无人机桨叶加速旋转的“嗡嗡”声奏响建设新曲。截至目前,项目已累计完成超过55万架次无人机吊装运输,高效运送光伏板超20万块,运送组件支架近5000吨。 项目施工一线,一架架工业级无人机吊载着重达32公斤的光伏板,有秩序地穿梭在天空与高山之间,爬坡、下坎,如履平地。“空中速递”无视地形限制,将单次耗时数小时的运输缩短至几分钟,高效破解着高海拔、陡峭山崖与狭窄车道等构成的“运输难题”。 班德光伏项目装机容量98.28兆瓦,建设24个3.2兆瓦光伏方阵,1个2.24兆瓦光伏方阵,1个0.96兆瓦,新建班德220千伏升压站;下厂光伏项目装机容量49.38兆瓦,建设12个3.2兆瓦方阵与1个1.6兆瓦方阵,2回35千伏直埋+架空集电线路。 11月28日,班德、下厂光伏发电项目部发来捷报——220千伏升压站倒送电成功,首个项目光伏方阵实现并网发电。双节点的实现为项目投产运营奠定坚实基础。根据既定节点计划,两项目将于12月30日前实现全容量并网。届时,高原阳光将被源源不断转化为清洁电能,为区域社会发展及绿色转型注入强劲动力。 空中作业 双节点目标实现 | |||||
