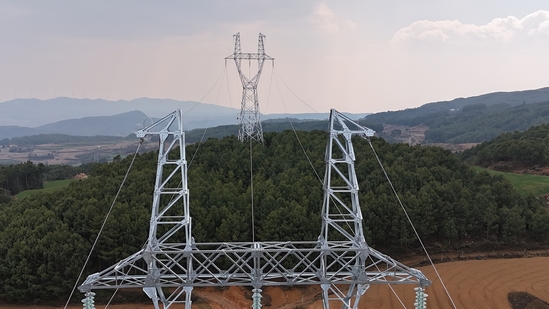

4月28日,由公司承建的会泽驾车乡小水村沙河塘光伏发电项目升压站至大营盘脑包光伏发电项目升压站110千伏送出线路工程正式投产,标志着滇东北地区绿色能源输送通道再添重要一环,为当地经济社会发展注入新的动力。 该项目自开工至投运仅用171天,较合同工期提前71天。此前,承建的大营盘脑包光伏发电项目至500千伏麒麟(西山)变220千伏送出线路工程开工至投运也仅用时82天顺利投产,机电安装公司以高效履约展现了在新能源电力建设领域的专业实力与责任担当。 据了解,该工程线路全长24.5千米,横跨会泽县驾车乡至田坝乡复杂地形,共建设塔基77基。面对土地协调、山区运输、多线跨越、工期紧迫等核心难题时,项目团队精准施策,通过政企联动保障施工界面,破土地流转困局;以“骡马+爬山虎机械”协同运输模式,攻克山区物流瓶颈;用无人机放线、封网施工技术实现五次“零事故”的重要跨越;采用“分段施工、并行作业”模式辅助BIM技术模拟复杂节点施工,优化工序衔接;引入机械化旋挖钻机,缩短基础施工周期;围绕“人机料法环”五大要素,在质量提升上下功夫,凝心聚力为项目创优。 此配套送出工程投运后将为会泽华电道成清洁能源开发有限公司会泽区域约161兆瓦光伏项目打通送出通道,促进当地经济的发展。未来,安装公司将持续以高标准、高效率推进新能源基础设施建设,为构建新型电力系统贡献更多“精品工程”。 | ||||
