人民网:旭龙水电站主厂房1#机窝开挖完成

发布日期:2025-09-08 信息来源:土木工程公司 作者:邮进、刘大双、喻红婧 字号:[ ]

8月31日,随着最后一车洞渣装卸完毕,中国水电十四局承建的旭龙水电站主厂房1#机窝顺利开挖完成。主厂房在高采空率条件下进行开挖施工,开挖顺序“自上而下”,丰富了地下洞室开挖“平面多工序,立体多层次”的内涵,为高采空率条件下的地下厂房开挖施工提供了一个范本。

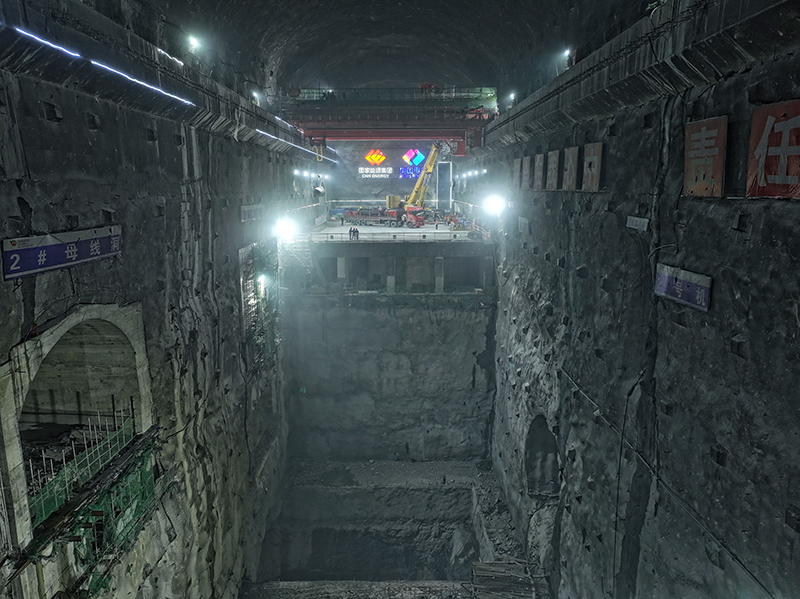

主厂房机窝开挖完成。

主厂房1#机窝的施工难度极大,其开挖区域位于金沙江右岸陡峭山体中,围岩以花岗岩、混合岩为主,局部夹杂断层破碎带,地质条件复杂,开挖断面最大跨度达24.7米、高度18.6米。同时,紧邻正在进行混凝土施工的母线洞、主厂房安装间,爆破振动速度需严格控制在10厘米/秒以内。

项目团队采用“数字化+精细化”模式应对挑战,依托“BIM+三维地质建模技术”动态优化方案,采用“履带式潜孔钻机+YT28手风钻”组合,配合“预裂爆破+光面爆破”技术,将超挖量控制在10厘米以内,建立“爆破—监测—支护”全流程闭环,监理单位全程旁站指导。

1#机窝的精准开挖,为项目的首台机组机电安装奠定了坚实的基础。其符合设计要求的开挖轮廓,为后续机组部件精准定位提供了稳定可靠的“安装基准面”。施工过程中,严格控制超挖与振动,避免了围岩过度扰动,保障了机窝结构的长期稳定性。同时,整个施工过程实现了“零质量事故”,从源头降低了后期返工风险,为机电设备的高效就位与稳定运行创造了最优条件。

报道链接:http://yn.people.com.cn/n2/2025/0905/c378440-41343117.html
