学习强国:重庆云阳:建全抽水蓄能电站地下厂房 提前76天完成主体开挖

发布日期:2025-06-03 信息来源:土木工程公司 字号:[ ]

历经20余月攻坚克难,云阳建全抽水蓄能电站核心枢纽工程——地下厂房主体开挖工作于5月31日完成,较合同工期提前76天。这也标志着项目正式告别“挖洞”阶段,全面转入混凝土浇筑与机电设备安装新阶段。

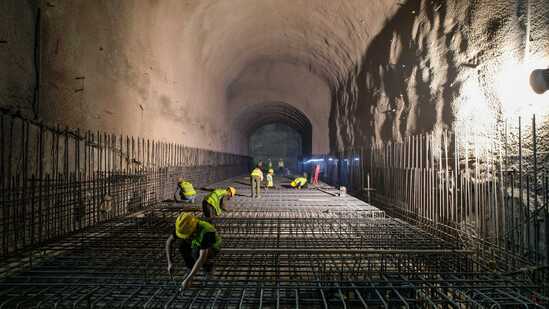

施工人员正在地下厂房进行钢筋绑扎作业。(摄影:谭启云 高树林)


作为建全抽水蓄能电站的“心脏”,这座巨型地下厂房总长度177.4米、最大开挖高度57.3米,体积达21万立方米,约等于84个奥林匹克标准游泳池,它将承载总装机容量1200兆瓦的4台超大容量抽蓄机组。


记者了解到,在施工过程中,该项目面临泥质粉砂岩互层、岩层产状近水平、隐形裂隙多、岩性不均一等复杂地质条件挑战。


“地下厂房开挖阶段,我们采取了地下厂房光面爆破技术、岩壁吊车梁岩台双向控爆技术以及高边墙深孔预裂技术。”承建方中国水电十四局二工区主任郭凯敏介绍,通过这些针对性技术措施,他们成功克服地质难题,确保工程安全高效推进,为提前完成主体开挖目标奠定了基础。

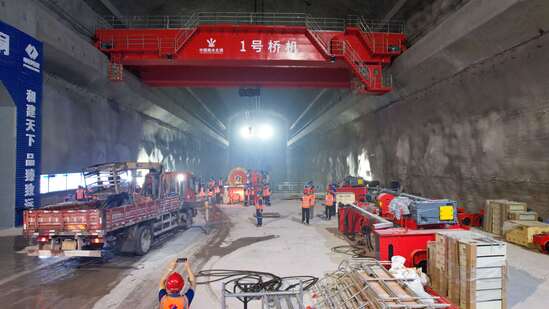

施工人员正在地下厂房安装桥机。(摄影:谭启云 高树林)


就在主体开挖完成前两天,电站建设也迎来机电安装的关键起步——5月29日,重达280吨、长达24.5米的地下厂房桥机首根主梁实现毫米级精准就位。面对洞口狭小、大型部件运输困难等挑战,项目部周密制定专项运输方案并反复模拟,最终耗时8小时安全完成所有部件运卸。这两台桥机将在未来承担厂房内所有重要机电设备的吊装任务。

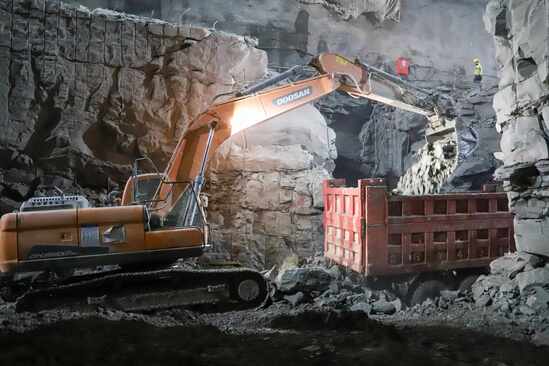

挖掘机正在地下厂房进行机坑出渣作业。(摄影:谭启云 高树林)


“地下厂房开挖完成标志着项目将全面转入混凝土工程以及机电安装阶段。”郭凯敏表示,项目团队正加速推进后续混凝土浇筑、机组设备安装及控制系统接入等施工,全力确保2027年6月30日实现首台机组投产发电目标。


云阳建全抽水蓄能电站建成后,将主要承担重庆电网调峰、填谷、储能、调频及紧急备用等任务,成为保障电网安全稳定运行的巨型“充电宝”。其1200兆瓦的强大调节能力,不仅能有效缓解重庆及渝东北地区未来中长期电力容量和调峰容量缺口,还将显著提升重庆电网对风电、光伏等新能源的消纳能力,为区域经济注入强劲绿色动能。


链接地址:https://article.xuexi.cn/articles/index.html?art_id=4066284420492491098&item_id=4066284420492491098&cdn=https%3A%2F%2Fregion-chongqing-resource&study_style_id=feeds_opaque&pid=&ptype=-1&source=share&share_to=wx_feed








【打印】 【关闭】
