玉林市融媒体中心、玉林广播电视台:“地下巨龙”加持!玉林这个重大项目前期工程建设全面提速

发布日期:2025-09-15 信息来源:掘进工程公司 字号:[ ]

近日,广西玉林抽水蓄能电站的建设现场传来捷报。在“地下巨龙”的全断面硬岩隧道掘进机(TBM)的加持下,该项目自流排水洞工程施工步入了智能化、高效化的“快车道”,为整个电站的主体工程如期开工奠定了坚实基础。

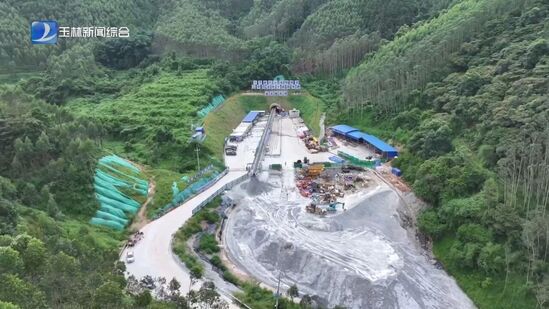

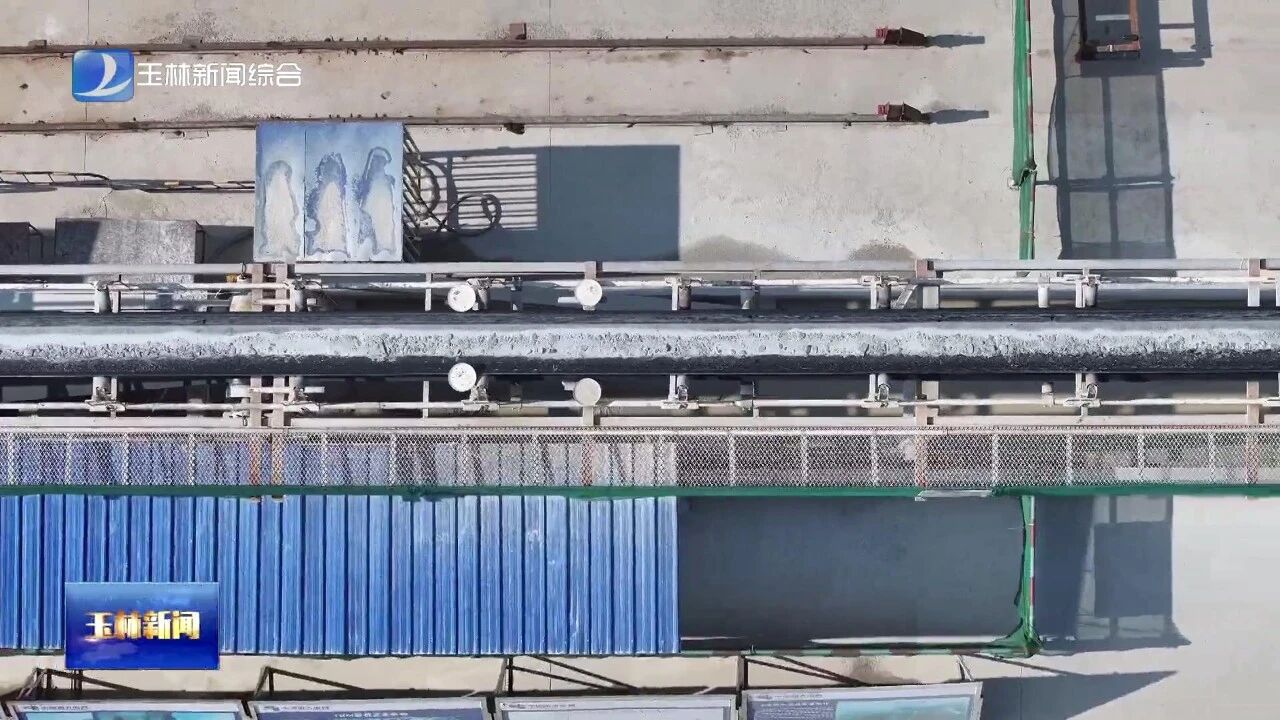

日前,记者在位于玉林市福绵区成均镇二冲村的广西玉林抽水蓄能电站自流排水洞项目现场看到,一条庞大的“钢铁巨龙”隐没于隧洞之中,头部巨型刀盘通过上百把滚刀挤压、破碎岩石,破碎的渣土由连续皮带系统从“龙尾”源源不断排出洞外。

据项目负责人介绍,这套设备就是全断面硬岩隧道掘进机,英文简称TBM,它开挖直径为3.53米,整机长度52米,重约220吨,别看它体型庞大,却具备超小半径灵活转弯、高效破岩的特性,是专门针对电站自流排水洞施工“小洞径、长距离、独头掘进”等难题定向研制的;与传统的钻爆法施工相比,它集开挖、支护、出渣于一体,能一次性完成隧道成型作业;其搭载的整机长距离后退、盲洞快速拆机、掘进快速支护等创新技术,为项目安全、优质、高效建设提供了有力保障。

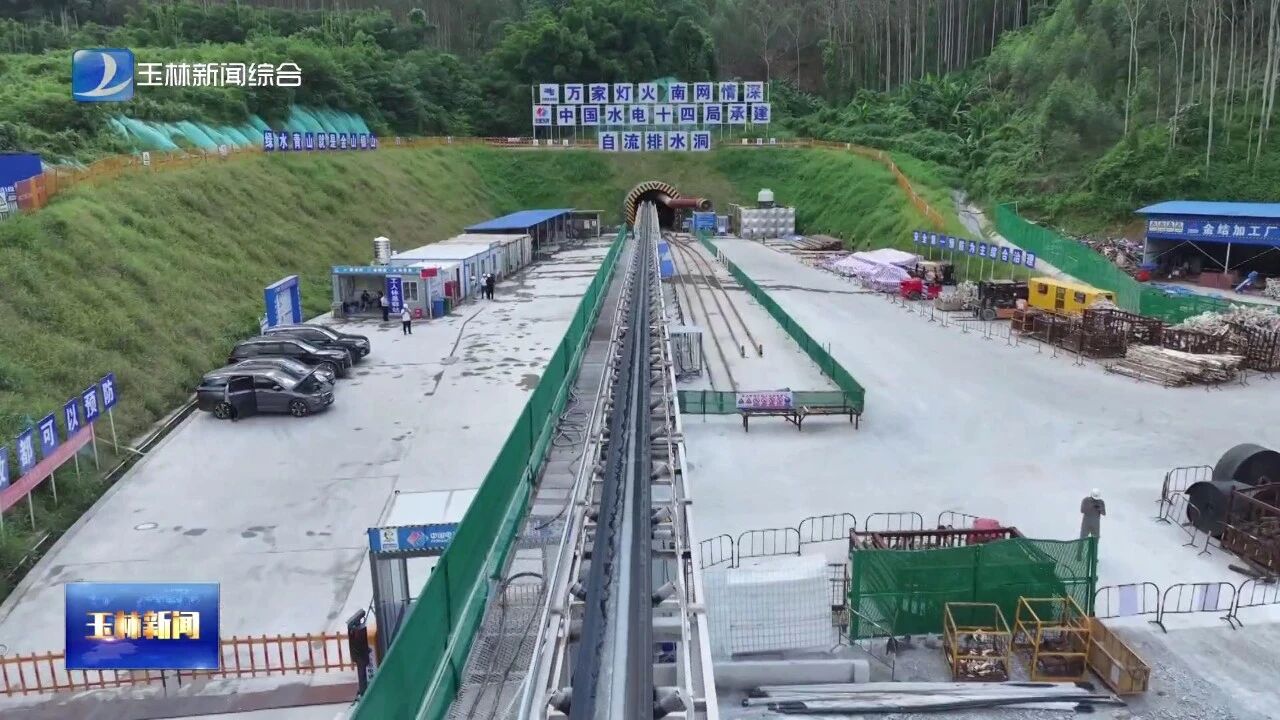

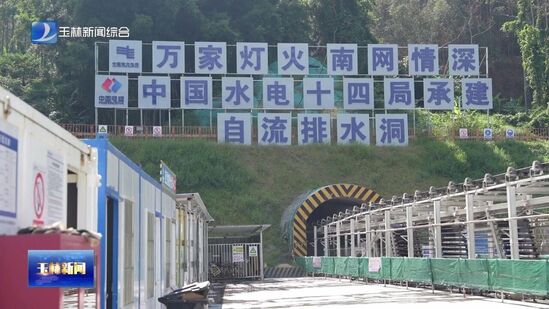

广西玉林抽蓄电站自流排水洞是电站主体工程关键项目,隧洞全长5700米,是电站单条隧洞长度最长、断面最小、施工难度最大的项目之一。面对这样复杂的施工条件,这台TBM的到来,为整个项目的顺利推进打通关键通道。

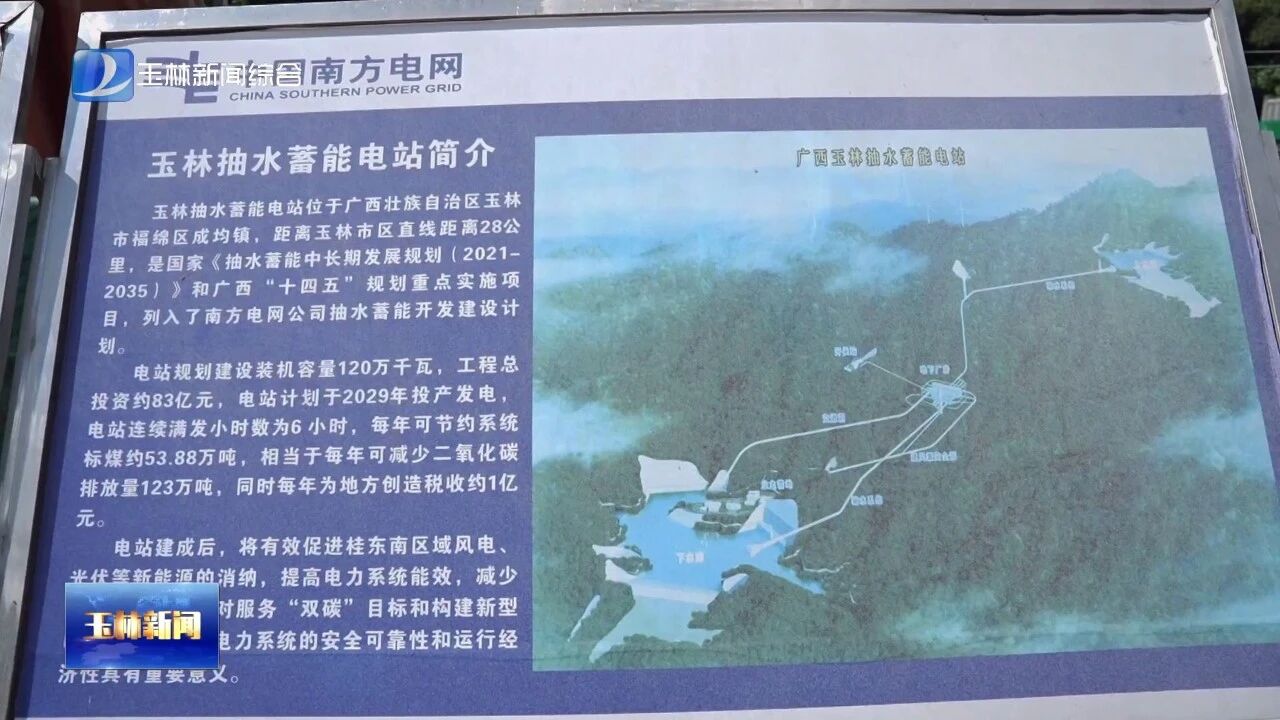

据了解,广西玉林抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021—2035)》和广西“十四五”规划重点实施项目,也是玉林市首个抽水蓄能电站。电站规划建设装机容量120万千瓦,建成后每年可节约系统标煤约53.88万吨,相应每年可减少二氧化碳排放量123万吨,同时每年为地方创造税收约1亿元。

眼下,广西玉林抽水蓄能电站项目前期工程正在加速推进,其中通风兼安全洞、进厂交通洞、自流排水洞等关键节点工程进展顺利,截至目前,通风兼安全洞已进尺934米,进度超71%;交通洞已进尺764米,进度超44%;自流排水洞已进尺1320米,进度超23%。预计2025年年底主体工程开工。

链接地址:https://mp.weixin.qq.com/s/m6pH1VyDhQ7VJnXlnFkk5Q






【打印】 【关闭】
