武隆融媒:中国大唐银盘抽蓄电站通风兼安全洞全线贯通

发布日期:2026-04-21 信息来源:土木工程公司 字号:[ ]

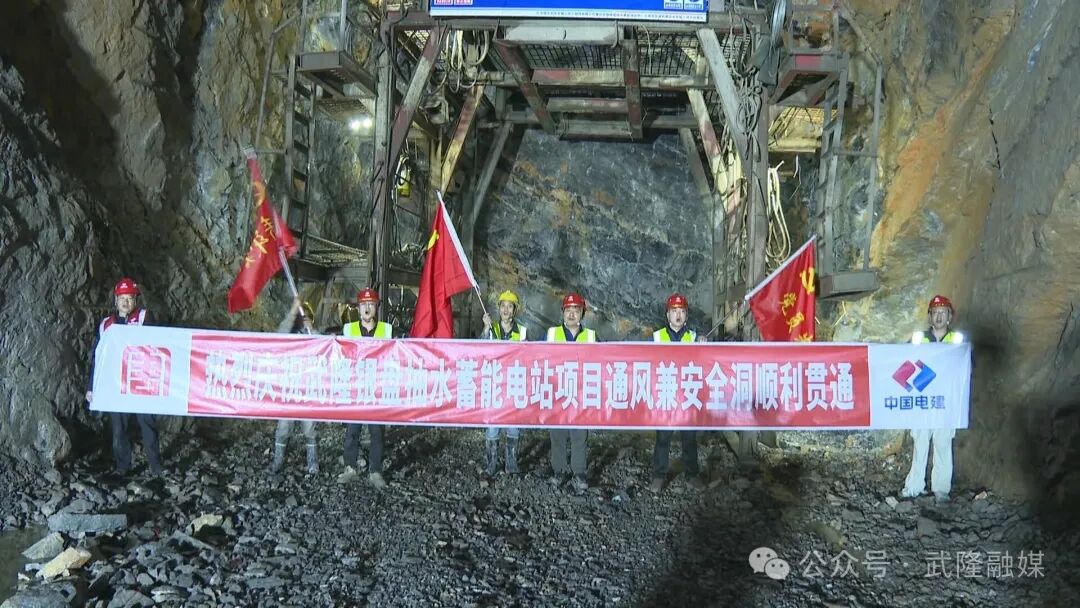

4月19日,随着最后一次成功爆破,中国大唐银盘抽水蓄能电站通风兼安全洞实现全断面贯通。这一关键通道的打通,也标志着地下厂房系统施工即将全面展开,项目正式迈入主体工程攻坚阶段。

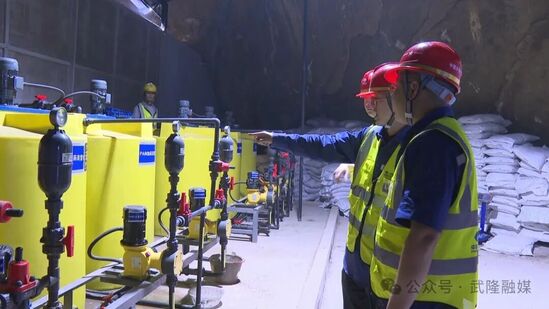

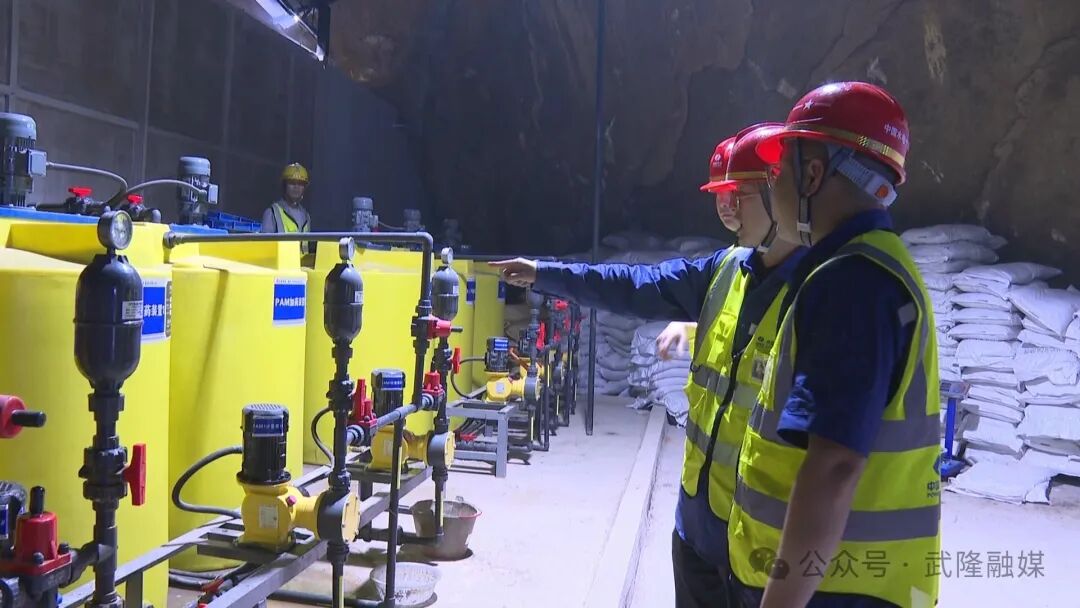

据介绍,中国大唐银盘抽蓄电站通风兼安全洞全长1242米,位于复杂的岩溶区域,洞身穿越多条断层破碎带,地质环境极端复杂,存在岩溶、岩爆、突水等不良地质,安全风险极高。针对隧道施工中的各种不良地质,项目部优化施工方案,采用了多种先进施工技术,全力提升工程建设质量,优质高效完成隧道施工。

水电十四局银盘抽蓄项目部副经理许兴东:“银盘抽蓄电站通风兼安全洞的部分洞室完全进入电站水库水面以下,水体随时可能通过岩溶通道倒灌至作业面,这也给施工带来巨大的难题。为确保隧道安全掘进,我们优化进洞方案,采取了“先探后掘、短进尺、弱爆破、强支护”原则,并综合运用地质雷达+TGS超前预报、超前钻孔探测等手段,这不仅有效降低了隧道施工安全风险,还节约工期约4个月。”

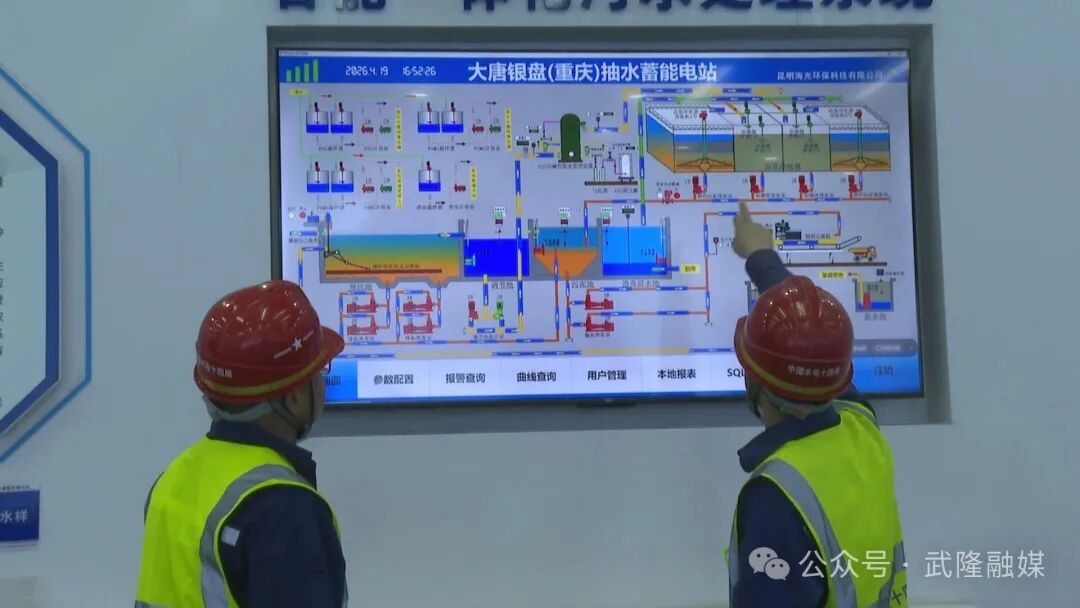

据了解,中国大唐银盘抽水蓄能电站位于武隆区文复乡、江口镇,总投资72.96亿元,总装机容量达120万千瓦。电站建成后,将主要承担重庆电网的调峰、填谷、储能等任务,加快构建灵活、清洁、安全、高效的能源体系,有效助力成渝双城经济圈战略的实施。项目至2025年动工以来,已完成进厂交通洞、国道G319保通道路、上下游连接路等多个节点项目,而此次中国大唐银盘抽蓄电站通风兼安全洞的全线贯通,也标志着该项目正式进入主体工程攻坚阶段。

水电十四局银盘抽蓄项目部副经理许兴东:“下一步,我们将加大人员机具投入,倒排工期,科学组织,在统筹做好地下厂房施工准备的同时,全力推进进厂交通洞、保通洞等其他关键部位建设,以更高标准、更严要求、更实举措,保证各项节点目标按期完成,确保武隆银盘抽水蓄能电站早日建成投产。”
