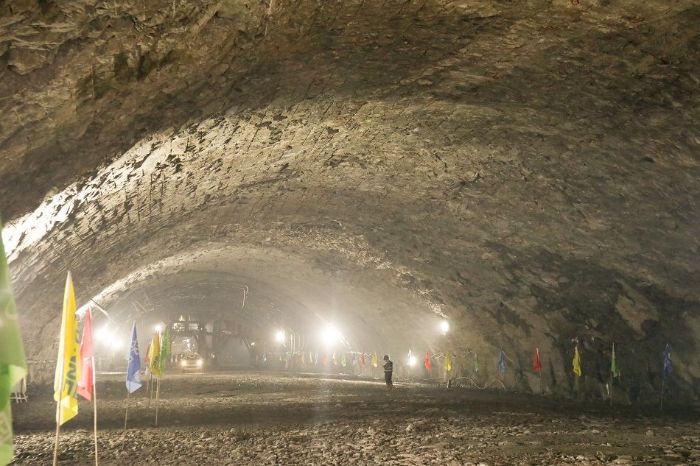

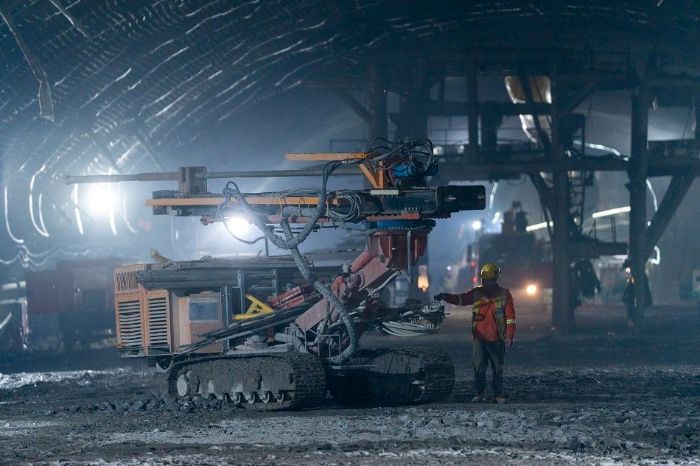

冬日时节,陇原大地传捷报。12月19日,国家“十四五”重点能源项目——甘肃黄龙抽水蓄能电站地下厂房 Ⅰ 层顺利完成开挖,较原计划提前13天达成节点目标,为项目年度任务完美收官写下了浓墨重彩的一笔,为整体工程的全速推进注入了强劲动能。 作为电站的“能量转换中枢”,长248.5米、宽28.2米、高59.6米的地下厂房规模宏大、结构复杂,施工难度居于国内同类工程前列。面对岩性多变、断层发育的复杂地质条件,项目建设团队以创新为钥,破解施工难题,坚持技术引领,科学配置资源,实施了一系列针对性举措:在支护环节采用超前支护,综合运用深孔随机锚杆、随机锚索等技术;构建“锚杆+钢筋网+喷射混凝土”联合支护体系,并对钢筋绑扎、网片铺设、混凝土喷射等工序进行精准测算与现场核验,实行全流程精细化管控,确保施工安全与质量。 工期就是命令,效率彰显担当。为应对工期挑战,项目建设团队强化组织协调,坚持每日召开生产协调会,及时破解施工瓶颈;现场实行三班倒连续作业,在严守安全质量红线的前提下,全力提升施工效率。建设过程中,各级领导多次深入一线指挥、现场办公,统筹协调资源配置与技术攻关,为工程顺利推进提供了有力支持。 据悉,黄龙抽水蓄能电站是甘肃省在建装机容量最大的抽水蓄能项目,被誉为新型电力系统“超级充电宝”。建成投运后,将在电网中承担调峰、填谷、储能、保供等重要功能,对优化区域能源结构、保障电力稳定供应具有战略意义。 此次地下厂房Ⅰ层的顺利开挖,不仅展现了项目建设团队在大型地下工程领域的先进技术实力与卓越管理水平,更彰显了其团结拼搏、攻坚克难的奋斗精神。今后,项目建设团队将继续乘势而上,精心组织后续施工,持续优化工艺方案,确保工程高质量建设,为构建新型电力系统、助力“双碳”目标实现贡献积极力量。 https://mp.weixin.qq.com/s/doAp8_IDULtWXDXeg9Bs3w | |||||
