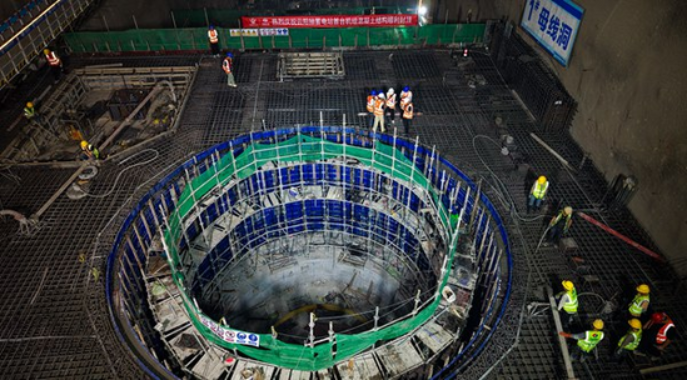

7月9日,云阳抽蓄电站迎来关键节点,1号机组发电机层顺利封顶,标志着首台机组主体结构混凝土浇筑全面完成,为2027年按期投产发电打下坚实基础。 1#机组总浇筑高度33.1米,累计混凝土浇筑量9567.88立方米。自2025年7月启动建设,历时一年完成主体浇筑。电站地下厂房结构复杂,自下而上需分14仓依次施工,涵盖尾水管层、蜗壳层、水轮机层、母线层和发电机层等多个关键区域。面对作业面狭窄、多工种交叉频繁、浇筑精度要求高等难题,项目部精心组织、科学作业确保工程优质推进。 “1号机组顺利浇筑至发电机层,标志着主体结构全面浇筑完成,为后续机电安装奠定了坚实基础,也为后续机组施工提供了宝贵经验。”项目负责人黄星介绍,此次浇筑的发电机层混凝土累计达800立方米,采用两台车载泵泵送入仓,整体从厂房上游方向往下游方向,按台阶式方法浇筑。黄星表示,接下来整个地下厂房今年的目标是到年底完成4台机组的土建施工,全面转入机电安装阶段,确保2027年首台机组按期投产发电。 1号机组发电机层顺利封顶 人民网报道链接:http://cq.people.com.cn/n2/2026/0710/c367647-41635532.html 新华网报道链接:http://www.cq.xinhuanet.com/20260710/83d763de0ffc4e65b718b03d4a673139/c.html 重庆新闻联播报道链接: https://cqxyh5.cbgcloud.com/pages/details/details.html? companyId=cqxwzx&productId=6B1BEE01515143AFAF290F6044E54A89&docid= 7736695735A447138C3CEEE9EECD2556&isNew=yes&downloadTips=true | ||||
