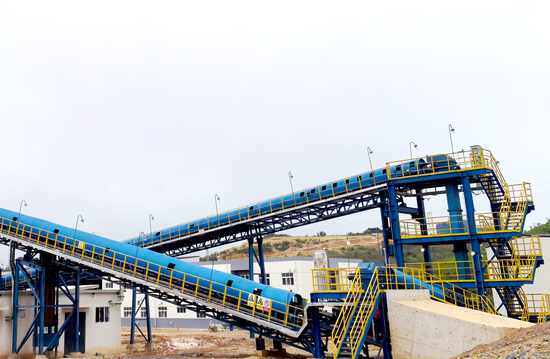

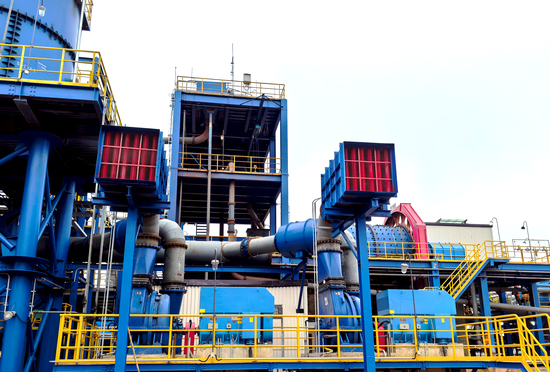

| |||||
| |||||
近日,由公司承建的安哥拉TETELO铜矿选矿厂顺利完成安装并成功投产,于2025年10月31日配合业主打通全工艺流程,带料产出第一批铜精矿,标志着该项目正式由建设阶段转入生产运营阶段,成为中安两国在“一带一路”框架下矿业合作的又一重要成果。 选矿厂自2025年1月18日启动安装以来,面对海运滞缓、陆运距离远、当地材料资源匮乏等多重挑战,项目部团队迎难而上,科学组织,严格按照行业规范高效推进各项建设工作,确保了项目按期高质量交付。 全流程高效协同,核心车间建设亮点纷呈 粗破碎车间作为选矿流程首道工序,完成颚式破碎机、重板给料机等核心设备安装及调试。矿石经卡车送至粗碎车间的原矿仓,或送至旁侧原矿堆场再通过前装机给料,由重板给料机匀速输送至颚式破碎机进行破碎作业,破碎后矿石粒度控制在200毫米以下,为后续工序提供符合要求的原料。 中间矿堆作为粗破碎车间与磨矿车间之间的缓冲储矿设施,配套3台重板给料机和二号皮带机,为重板给料机平稳运转提供保障,确保磨矿车间持续、稳定供矿。 一号皮带廊全长86米,其21米悬挑段采用双机抬吊施工,因外伸长度大、重心偏移显著,被列为项目技术攻坚难点。项目部严格把控施工质量,从基坑开挖、混凝土浇筑等环节严控工艺标准;落实支架安装报验流程,确保支撑体系安全可靠;对吊装方案进行多轮论证,全面排查风险并制定应急预案;吊装前开展全员安全技术交底。最终实现悬挑段精准安装,可将破碎后矿石平稳输送至中间矿堆,保障选矿流程物料衔接顺畅。 磨矿车间承担矿石精细粉碎任务,核心设备为半自磨机与球磨机。施工面临两大挑战:一是现场无法满足超145吨设备整台吊装需求,项目部采用“分体吊装、现场组装”方案完成设备主体吊装,同步优先推进磨机主体收尾作业;安装精度方面,轴承座底板与千斤顶底座座浆经多轮复核,出料端、进料端轴承座底板找平精度达0.05毫米/米,筒体下落至轴承座轴瓦时,磨机固定端误差控制在1毫米内。二是电机厂家进场时间延后,团队采用热装法安装电机联轴器,借助自制平衡梁实现“地面组装、整体吊装”,仅用4天完成两台电机就位;针对球磨机衬板安装难题,自制“滑动小车+可拆卸轨道”,2-3人即可安全操作,5天完成350块衬板安装。 选别车间安装5台搅拌槽和58台浮选机,通过矿物表面物理化学性质差异实现铜矿物与脉石分离。面对雨旱交接期道路泥泞、工期紧张等问题,项目部提前规划雨季施工方案、优化设备运输路线,协调重型机械协同作业,约半月完成全部浮选机吊装就位。安装后检测显示,电机皮带轮及主皮带轮水平度误差均控制在1毫米以内,符合设计要求。 浓密机承担选别后矿物的浓缩和脱水任务,建设氧化铜浓缩池与硫化铜浓缩池,直径分别为18米和24米。施工期间累计完成人工手把焊接焊缝约2500米,团队克服高空作业、焊接精度要求高等挑战,实现焊缝无漏点。浓密机底部坡度精度控制在±2毫米以内,确保矿浆均匀流向中心排料口。 精矿脱水车间安装四台压滤机、两台吨袋包装机、两台空压机、三台冷干机等设备,实现铜精矿深度脱水、成型作业,有效降低精矿含水率至10%以下,为储存、转运及外销提供保障。 药剂车间设有3个30立方米和5个6立方米的药剂搅拌槽,配备自动化加药系统和泄漏报警装置,可按选别工艺需求精准制备、储存并供应浮选药剂,确保选别车间高效稳定运行。 配套设施同步完善,保障系统稳定运行 供水系统铺设两条管道,分别采用DN250、DN350钢丝网骨架塑料复合管,施工采用电熔连接工艺。厂外管线通水试压一次成功,无漏点,试压压力达1.2兆帕,持续稳压30分钟无压降。厂内生产消防合用水系统与生产回水系统均按设计规范完成试压,运行稳定。 水池与泵站安装2000立方米水罐2个、1000立方米水罐1个,使用正装法安装,人工手把焊接一次成功且无漏点;一、二级泵站安装4个300立方米水罐,焊接质量达标;完成二级泵站至高位水池段135米高落差、2000米长距离管道耐压试验,验证了供水系统稳定性。 供电系统包括60千伏输电线路、总降压变电所和各子配电室,严格遵循电力行业规范施工,实现一次性受电成功。60千伏总降压变电所安装有1台60千伏主变压器,确保供电可靠性。10千伏线路在图纸未及时出具的情况下,项目部自主完成线路定点、立杠、拉线设计与施工,架设电杆240余根,铺设电缆约40公里,为尾矿库、泵站、风井、营地等提供可靠供电。 排尾系统三条管道采用高密度聚乙烯管材及无缝钢管连接工艺,每条管道长度约3公里,一次性成功排尾,无漏点。管道设计充分考虑地形起伏,在关键节点设置自动压力监测和泄压装置,确保尾矿输送安全稳定。 技术创新与管理优化双轮驱动 针对磨机等超重设备,创新采用“分体吊装、现场组装”方案,克服了现场起重设备能力不足的限制。针对球磨机衬板安装难题,自主研发“滑动小车+可拆卸轨道”工装,将传统需要6-8人的作业减少至2-3人,安装效率提升50%以上。精准安装工艺方面,磨机轴承座底板安装精度达到0.05毫米/米,电机定子与转子组装间隙控制在2毫米,远超行业标准。 建立设备材料动态跟踪调度机制,每天更新海运物资到港信息,提前安排运输资源,减少物流滞缓影响。通过精细化施工组织设计,实现土建、安装、调试等多专业交叉作业有序进行,关键路径工序实现“零等待”。积极发掘和培育本地供应商,实现部分辅材本地化采购,降低采购成本约15%。 克服困难保投产,社会效益显著 面对海运延迟、资源匮乏、气候复杂、图纸滞后、供电不足等挑战,项目部秉持“安全零容忍、质量严把关”原则,白天推进施工,夜间复盘优化,通过发电机解决临时供电问题,协同各方攻克难题。在1月至4月雨季克服降雨影响,抓住5月至10月旱季有利窗口高效赶工。在全体人员共同努力下,仅用6个月完成选矿厂上千台设备的安装、联调联试并实现出矿。施工高峰期,现场集结300多名中方员工与400多名安方人员昼夜施工,“地下铁军”成功转型为“地上安装尖兵”。 TETELO铜矿项目投产后,选矿厂设计日处理矿石4000吨,年处理矿石124万吨,将为安哥拉创造超1000个直接就业岗位,带动当地相关产业发展。该项目的成功建设,标志着中国矿山建设技术在非洲地区再次获得实践验证,为“一带一路”倡议在非洲矿产资源领域的合作增添新成果,也为后续类似国际项目积累了宝贵经验。 2#4#皮带机 粗选高压风机 | |||||
