25万立方米,永安牌“绿肺”已成型 ——永安抽水蓄能电站地下厂房开挖纪实

发布日期:2025-11-27 信息来源:华南工程公司 作者:许文清 黄您娆 摄影:许文清 李伽睿 字号:[ ]

初冬的燕城永安满目常青,一木一叶都描绘着“全国百佳深呼吸小城”的清新。而在这样的青山绿水之下,水电十四局的建设者们正与岩层为伴,建构着一个别样的“城市绿肺”。

长184.8米、宽25.5米、高54.9米,这四百多个日夜换来的庞然巨物,就是“绿肺”的核心——永安抽水蓄能电站地下厂房,这里就是将来每年节约标准煤66万吨,减少排放二氧化碳气体165万吨的关键空间。

精准破局:地下184米的智慧开拓

向坚硬的花岗岩体“索要”这样庞大的空间,想想是豪情万丈,做起来却需要步步为营。首先是得见到“山”。

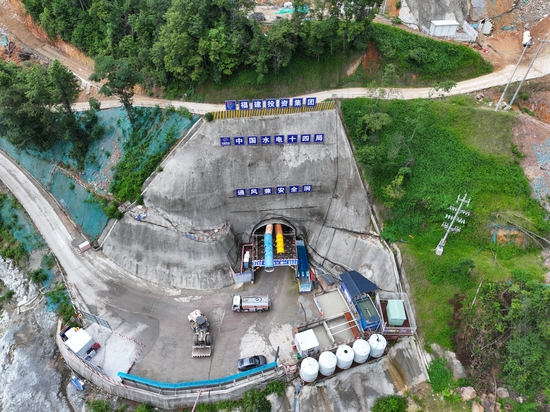

2024年10月21日,随着一声炮响,地下厂房开挖工程正式启动。在通风兼安全下平洞内,项目部开始了小心翼翼的“地质侦察”——中导洞开挖。这个宽不过7.5米、高不过7米的通道,是整个工程的“探路先锋”。

“前30米,我们走得格外谨慎。”项目部总工程师形容,“就像在黑暗中摸索前进,既要看清前方的路,又要确保头顶的安全。”为此,项目部在顶拱特意留下了2米厚的保护层,待摸清岩体情况后,再进行精细修整。

2024年12月24日,中导洞全线贯通。这条幽深的通道,不仅为后续施工打开了作业面,更带回了珍贵的地质资料。基于这些“侦察情报”,项目团队优化方案,一鼓作气,于2025年3月18日顺利完成第Ⅰ层开挖,为这座地下宫殿筑就了坚实的"穹顶"。

攻坚克难:与岩石的毫米级较量

第Ⅰ层的顺利开挖是成功的破局,而接下来的工程则更是智慧与技术的比拼。

2025年4月28日,地下厂房第Ⅱ层开挖作业。这个仅2.7米高的层面,难度却一点不小。他们采用“中部拉槽先行”的策略,先在中间开出22米宽的槽子,为大型机械设备打开作业面,再让两侧保护层错距跟进。这种张弛有度的施工节奏,让工程在2025年5月22日提前3天完工。

建设者们来不及庆祝与喜悦,他们知道真正的考验还在后面。第Ⅲ层,这个高7.9米的层面,肩负着形成岩壁吊车梁基础的重任。而岩壁梁,犹如工程的“钢铁骨架”,承载着未来机组安装、运行维护的千钧重担。此时建设者们面临的,是真正的攻坚战!

从2025年5月19日开始,洞室内呈现出多作业面并行的壮观景象:中部拉槽、两侧保护层开挖、岩台三角体雕琢......各个工序环环相扣。最让人叹为观止的是,岩壁梁岩台的开挖。岩台是岩壁吊车梁的生命线,尤其是斜台与直墙交界的“岩角”,应力高度集中,必须像雕刻一样精准成型。“这就像在岩石上绣花。”爆破专家这样形容。

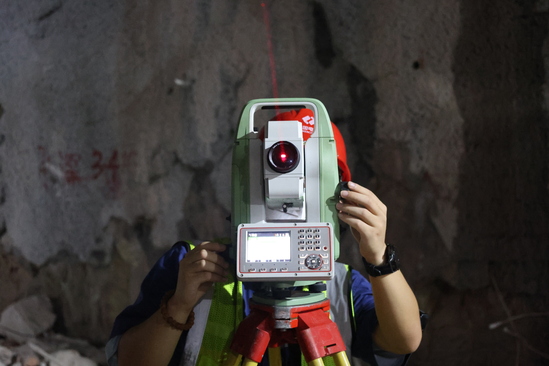

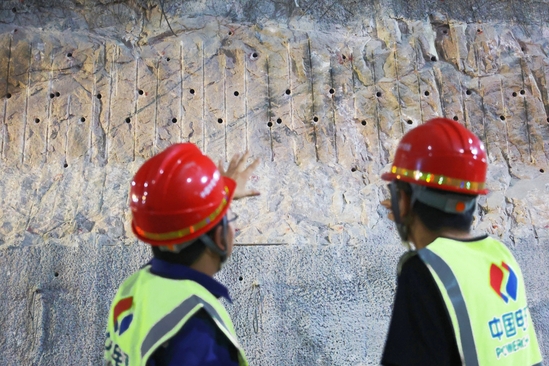

这场漫长的“微雕”鏖战,由党员技术骨干组成的攻关小组挑起了大梁。他们为每个炮孔都建立了“身份证”——孔位、角度、深度、药量,全部精确到毫米级。经过数十次试验优化,最终形成的岩台斜面平整如镜,半孔率高达98%以上。

2025年10月17日,岩壁梁开挖圆满完成。随后,11月15日,首仓混凝土顺利浇筑。这一刻,所有建设者的脸上都露出了欣慰的笑容——最艰难的挑战,已经被他们征服!

红色力量:地下深处的精神灯塔

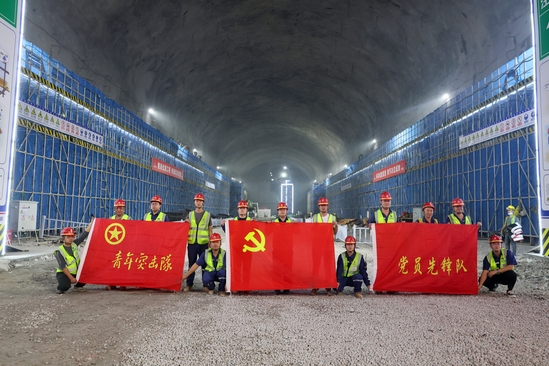

目前,在深邃的地下厂房里,永安抽蓄项目部全员激昂奋进,迈入了混凝土衬砌和灌浆施工的最后冲刺阶段。开挖面到哪里,“党员先锋岗”就设在哪里,经验丰富的党员技术骨干为现场施工时时“把脉”“开方”。“党建+安全”责任区制度,让每个作业面都有党员挂牌负责。而“青年突击队”在机械轰鸣中格外醒目,这些小伙子主动承担最艰苦的夜班作业,主动往最困难的一线扎根。

“最困难的时候,看到大家都在一起用心用力,自己也就踏实了。”一位技术员感慨道。正这种率先垂范的作风、同甘共苦的情谊,让整个团队在面临难题时始终保持昂扬斗志。

如今,站在这座初具规模的厂房底部仰望,岩壁上整齐的爆破痕迹,每一处都在诉说着四百多个日夜的奋斗故事。从2024年10月21日的第一声炮响,到2025年11月15日岩壁梁首仓混凝土的顺利浇筑,从最初的开挖面到如今规模初现的巨型洞室,水电十四局的建设者们向地下要空间、与岩层竞精度,以极致的匠心建设这庞然的“城市绿肺”。

未来,4台30万千瓦可逆式机组将在这里安装。磅礴水势将在机组的“呼”与“吸”之间,化作绵绵不绝的绿色电能,从这燕城永安,飞入一个个寻常百姓家,点亮一盏盏温情的灯火。
