巧挖“超级充电宝”
——两河口混蓄电站上库开挖施工纪实

发布日期:2026-08-10 信息来源:土木工程公司 作者:曾袁强 字号:[ ]

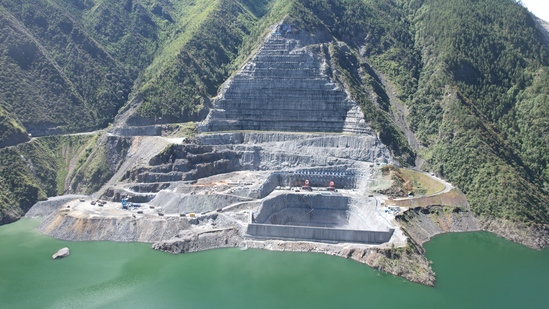

8月1日,在海拔超过3000米的川西高原上,晨风还带着刺骨的凉意,正午的日头却又灼烧着肌肤。随着最后一方土石被稳稳运出,全球在建规模最大的混合式抽水蓄能电站——雅砻江两河口混合式抽水蓄能电站,迎来了一个激动人心的时刻:上库进出水口基坑开挖施工完成,这标志着上库开挖施工全部结束。

这不仅仅是一个工程节点的完成,更像是在群山之间,为未来的“超级充电宝”成功挖出了动力输送的“源泉”。然而,这看似平静的背后,却是一场与极端自然、复杂地质和极限工期的激烈博弈。

“冰火两重天”里的奋斗史

两河口混蓄电站的施工现场,气候就像一个喜怒无常的孩子。在这里,一年四季的轮回仿佛只剩下夏冬两季:最高气温飙到35.9℃,转眼间又骤降至-15.9℃。更让人头疼的是,每年5至10月的集中雨季,多年平均降水量高达746.1毫米,几乎包揽了全年93%的雨水。

高寒缺氧、极端天气、复杂地质、水位消落深度大、水头变幅大、多工序交叉施工……这些词汇叠加在一起,化作了一张密不透风的“困难网”。面对工期紧、难度大的双重压力,项目团队没有退缩,而是联合业主、监理单位,把党旗插在了施工一线,开展“党建联建促攻坚”活动。跨单位联合党员责任区成了攻坚克难的“桥头堡”,“安全开挖护航”党员青年突击队更是冲在最前沿,通过细化节点施工计划、配齐人力机械物资、多方统筹工序衔接,抢抓一切有效施工时间全力推进建设。

攻坚克难中,不仅拿下了“优秀党员青年突击队”的荣誉,还通过“党员技术攻坚小组”把设计、技术难题在现场就地解决,获评“优秀技术服务团队”。党建与生产同频共振,让这支队伍在恶劣环境中拧成了一股绳。

给大山做“毫米级”微创手术

如果说基坑开挖是挖出动力输送的“源泉”,那么边坡工程就是为这个源泉打造坚固的“骨架”。在复杂的岩性条件下,想要做到稳如泰山,水电十四局团队硬是把预裂爆破做成了“毫米级”的微创手术。

怎么保证钻孔不走偏?项目部搭设刚性样架,用扶正器和导向管死死锁定钻孔轨迹,把孔向偏差控制在3°以内。过程中,爆破参数针对不同岩性“一炮一总结”,动态调整。最终,炸出来的预裂面不平整度小于10厘米,半孔率高达92%以上。这不仅是一场技术上的胜利,更为边坡的长期稳定打下了最坚实的基础。

而在锚索工程中,项目团队更是玩出了“四维质控”的花样。钻孔时,角度尺实时校准,探孔器逐孔“体检”,确保孔道100%通畅;浇筑锚墩时,定制的钢模经过镜面打磨,脱模后的混凝土外光内实,像艺术品一样漂亮;灌浆环节,智能灌浆仪全程闭环控制,压力波动不超过0.1MPa,水泥结石强度达标率100%。此外,项目团队还创新采用“漆标法”来控制锚索伸长率,完工后统一刷上色漆,既提升了耐久性,又在灰扑扑的工地上立起了一道视觉质量标杆。

给地下水戴上“紧箍咒”

对于两河口混蓄电站这种在已建成的库区下开展施工的“特殊”存在来说,渗漏水问题是工程建设的最大风险点。工程面临库水位最大80米大幅消落工况,围堰岩坎部分地质结构复杂,风化卸荷严重,大多为Ⅳ~V类围岩,整体稳定性差、施工难度高。因此,挡水和防渗系统就是整个工程的“生命线”。

为了抵御汛期风险,项目团队创新设计了17米高的混凝土子堰,迎水面缓坡、背水面台阶,再配上2米高的防浪墙,像一道坚不可摧的城墙。浇筑时,严格控制每层30厘米的厚度,终凝后立刻保湿保温养护,最终这块巨大的混凝土围堰外光内实,没出现一条有害裂缝。

而在看不见的地下,防渗工程更是构建了一道“滴水不漏”的屏障。每一孔灌浆前都要复测孔位,偏差绝不超过5厘米。最神奇的是智能灌浆系统,它就像长了眼睛,配备了抬动观测设备全程监控,一旦发现压力超标,立刻自动停机,绝不让岩层受到一丝破坏。经过压水试验的严苛检验,一道严密的“地下连续防渗墙”终于建成,为地下工程创造了一个绝对干燥的“安全屋”。

科技赋能,让高原建设更“聪明”

面对雨季的安全风险,项目班子靠前指挥,严格带班值守。但与过去“人海战术”不同的是,现在的施工现场充满了“科技感”。

气象监测预警系统化身“前哨”,AI安全警示系统时刻盯着每一个违规动作,智能爆破技术让炸药听指挥,电子围栏把危险区域牢牢圈住。在核心防渗工程中,智能灌浆系统与抬动观测设备的默契配合,不仅保护了岩层,更让施工效率大幅提升。科技赋能,让这片高原上的工程变得更加标准化、精细化、智能化。

随着上库开挖的圆满收官,两河口混蓄电站的建设翻开了新的一页。这群在高原上默默奉献的建设者,正用他们的智慧和汗水,一步步将这个“超级充电宝”从蓝图变为现实,为未来的绿色能源事业,注入源源不断的动力。
