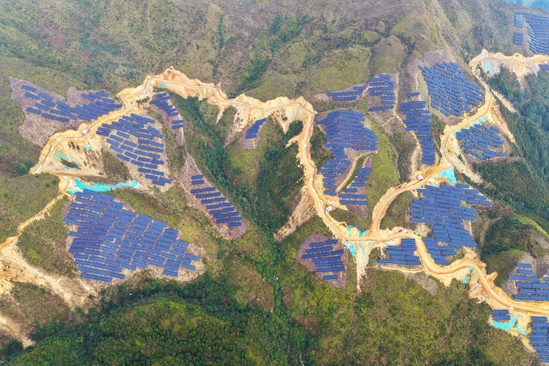

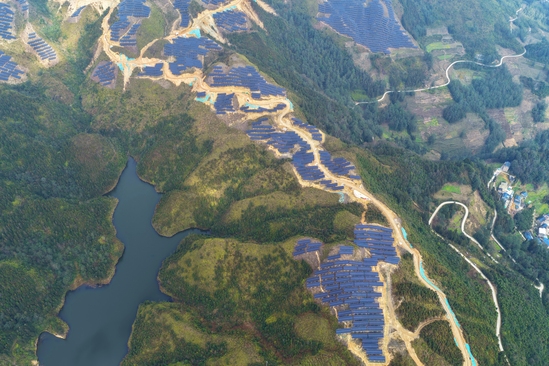

2025年以来,中广核新能源麻栗坡董干二期50兆瓦光伏项目吹响了攻坚号角。项目团队直面台风暴雨、陡坡绝壁、物资运输受阻、蛇虫隐患等多重挑战,从应急防控到技术攻坚,从物资转运到安全保障,各项工作高效推进,在滇东南边境的崇山峻岭间凝聚起绿色能源建设的强大合力。 无惧风雨,筑牢防汛防台安全防线 2025年当地雨季提前,气候多变,9月起多轮台风裹挟暴雨轮番来袭,施工现场长期被积水浸泡,最深积水达50厘米,冲沟纵横交错,刚平整的作业面瞬间被泥浆覆盖。持续降雨导致23处临时便道损毁,部分路段发生小规模滑坡,光伏支架基础面临冲刷倾倒风险,露天设备随时可能被雨水浸泡损坏。 极端天气面前,项目团队迅速启动应急响应,组织8台挖机、装载机24小时轮班作业,用碎石、沙袋加固6.8公里道路边坡,在危险路段铺设防滑钢板,确保应急通道畅通;安排专人每小时巡查雨情水情,开挖临时引流槽,清理1200余米排水沟渠,紧急转移2000根桩基材料;对所有露天设备全覆盖防风防雨布并钢缆加固,建立“极端天气零作业”制度,累计安全撤离3次。20余名管理人员全员驻场24小时值守,累计处置险情17次,成功抵御5轮强台风和12场特大暴雨,守住了“人员零伤亡、设备零损毁”的底线。 因地制宜,破解陡坡绝壁施工难题 “大家加把劲,把安全绳再固定牢些!”在平均坡度达45度的光伏方阵作业区,随时都能听到生产副经理的这句口头禅。项目施工区域多为陡坡绝壁,局部区域近乎垂直,被施工人员称为“悬崖施工地”,雨天车轮压痕深度可达30厘米,“晴天一身土,雨天一身泥”成为建设者的日常。 针对复杂地形,项目团队精准施策,在安全防护上,每组光伏方阵作业区上方5米处设置防护警示带,所有设备工具通过安全绳与固定物或树木可靠连接,作业人员严格执行“双挂钩安全带”制度,遵循“先挂后移、不脱钩行进”规程,确保高空作业安全无虞。在技术攻坚上,面对超过60度的仰角钻孔难题,团队创新采用钻机与山体固结技术,通过加装固定锚栓、优化钻机底座结构,有效克服设备移位和振动影响,将单孔成孔率从不足60%提升至98%,既保障了施工质量,又大幅提高了作业效率。施工组织上,采用小型化轻量化设备,推行“自上而下、分段作业”模式,在陡坡搭建临时栈道。10人小组曾耗时20天,完成最险绝壁区域的支架安装,8个陡坡方阵均实现安全施工。 干群携手,打通物资运输“肠梗阻” 材料运输是项目建设的“拦路虎”。从镇上至场址的5公里山路坡度陡峭、弯多路窄,最窄处仅容单车通行,雨季路面泥泞湿滑,运输车辆平均时速不足8公里。重达34公斤的光伏组件、数十吨重的主变压器,在险峻路段上运输困难重重。 为破解运输难题,项目团队与当地村民携手共建,构建“分段转运+无人机吊装+人工协助”的立体运输体系,先将材料集中运至山下中转堆场,再由村民协助清理沿途落石、修整便道,保障运输车辆通行。 在主变压器运输期间,项目团队组织12名工人与20余名村民协同作战,沿途清理滑坡落石、铺设防滑垫,3台装载机全程护航。经过两天两夜连续作业,数十吨重的关键设备提前安全穿越10余公里险峻山路,顺利运抵升压站。“项目建设不仅给我们修了路,还带动大家增收,我们当然要全力支持。”参与运输保障的村民李大哥说,这段时间已有百余位村民主动参与便道维护、物资转运等工作,成为项目建设的“编外力量”。 多措并举,织密安全防护网络 项目所在地植被繁茂,持续降雨使蛇虫活动频繁,施工区域多次发现眼镜蛇、五步蛇等剧毒蛇类,以及马蜂、毒蚁等有害生物,给作业人员安全带来严重威胁。 项目部与当地医院合作建立30分钟应急救援通道,在营地及作业区设置30余块警示标识,定期喷洒驱虫药剂、清理杂草;为作业人员配备含抗蛇毒血清的应急药箱,开展安全培训,组织4次应急演练。同时,村民主动分享防蛇虫经验,带来自制驱虫草药。此外,项目推行“候鸟式用工”模式,农闲时招募村民参与施工,让村民年均增收2.4万元,用实际行动赢得信任与支持。 如今,17个光伏子方阵已初具规模,升压站扩建工程顺利完工,项目进入收尾阶段。施工开辟的12公里便道,已成为村民运送山货的致富路;“林光互补”模式让光伏板下植被重焕生机,实现生态与经济效益双赢。项目团队在绝境中突围、在攻坚中奋进,不仅为区域绿色发展注入动力,更用实干担当诠释了央企的责任与使命。 | |||||
| 【打印】 【关闭】 |
