柬埔寨SDD水电站调水隧洞完成混凝土衬砌

发布日期:2025-12-31 信息来源:土木工程公司 作者:李永军 摄影:李永军 字号:[ ]

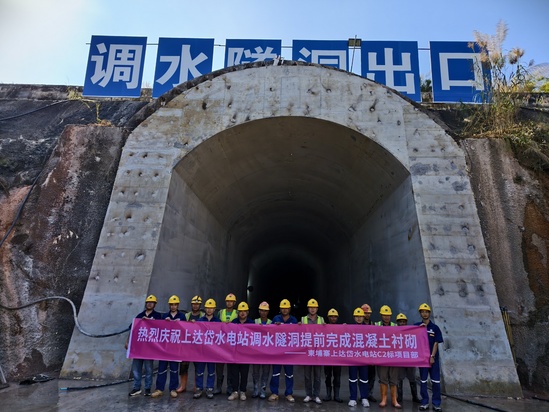

12月30日,随着最后一仓混凝土浇筑完成,柬埔寨SDD水电站调水隧洞完成混凝土衬砌施工,标志着柬埔寨SDD水电站工程建设取得阶段性胜利,迈向新的里程碑。

柬埔寨SDD水电站调水隧洞全长约7297.64米,为无压隧洞。围岩多变,粉砂质泥岩、砂岩和长石石英砂岩交织,节理裂隙发育,围岩渗水,加上整条隧洞仅设有1#施工支洞和调水隧洞出口两个施工通道,给混凝土衬砌带来较大挑战。

自2024年9月22日首仓底板衬砌混凝土启动,至2025年5月22日启动边顶拱衬砌浇筑,项目面对施工通道有限、水文地质复杂等困难,精心策划组织,协调好资源配置,管理关口前移,组建突击小队,有效保证多台套钢筋台车、钢模台车作业的连续性。在1#施工支洞上游2000米底板严重渗水段专门配备水泵及人员做好隔离封堵和抽排工作,排除了岩体渗水带来的施工干扰。做好原材料的控制和混凝土施工质量,施工过程中严格安全和质量管控,钢筋焊接、止水安装、混凝土浇筑养护过程均做到了精细化管理,安排实验人员实时监控混凝土拌制状况,严格各工序验收,保证了混凝土优良的质量和外观。现场规范布设用电开关和照明设备,台车安全防护设置到位,安全警示标识标牌设置齐全,现场文明施工形象良好。

这一节点的按期完成,为调水隧洞过水和实现发电创造了有利的条件,项目部将再接再厉,做好后期的灌浆施工和支洞封堵等收尾工作,做实做细电站下闸蓄水前的各项准备工作,全面进入冲刺阶段,为水电站顺利实现发电目标贡献力量,展现企业良好的履约形象。






【打印】 【关闭】
