秘鲁圣加旺Ⅲ水电站项目圆满收官

发布日期:2025-05-09 信息来源:国际工程公司 作者:熊国伟 摄影:熊国伟 字号:[ ]

近日,由公司参建的秘鲁圣加旺Ⅲ水电站项目传来捷报——两台机组顺利完成试运行,成功并网发电。这一重要节点的达成,不仅标志着公司在秘鲁市场首个TBM施工项目完美收官,更为公司深耕南美市场、拓展海外版图增添了浓墨重彩的一笔。

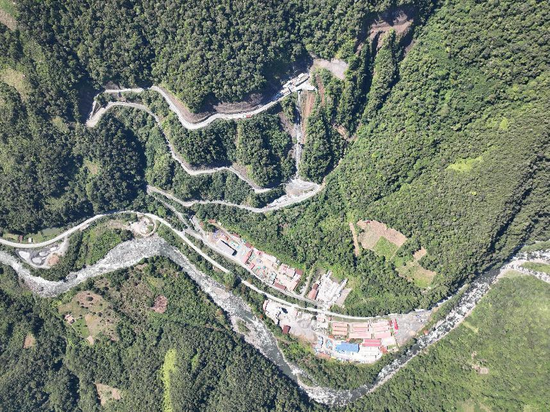

秘鲁圣加旺Ⅲ水电站项目坐落于秘鲁南部普诺大区,工程设计极具挑战性。该电站额定水头达630.71米,配置两台冲击式水轮发电机,总装机容量209.3兆瓦,设计年发电量高达12.5亿千瓦时,建成后将为当地能源供应注入强劲动力。

自项目中标以来,公司迅速响应,从各单位抽调TBM施工领域的精英骨干,组建起专业高效的项目经理部,全面启动项目前期筹备工作。然而,项目建设之路荆棘丛生,疫情肆虐、复杂地质卡机、全国性罢工等难题接踵而至。面对重重困境,项目部秉持“开工即冲刺”的信念,精心调配施工力量与资源,采用轮班作业模式,全力推进施工平台搭建、TBM设备组装调试、步进掘进等工作。凭借顽强的毅力和精湛的技术,团队仅用16个月便完成了长达9.17千米的掘进任务,创造了单日最高掘进50米、月最高掘进1007米的优异成绩,比合同工期提前2个月实现隧洞贯通,彰显了中国工程建设的“硬核”实力。

在转序混凝土衬砌施工阶段,项目部又遭遇新的挑战。隧洞内渗水严重、衬砌混凝土浇筑不连续、多工序交叉作业等问题致使施工进度受阻。对此,项目部科学统筹、精准规划,优化浇筑顺序,采用模板台车逐步推进浇筑工作,最终顺利完成938米混凝土衬砌浇筑,较计划工期提前15天高质量交付,再次展现出卓越的项目管理能力。

引水隧洞与竖井连接处的120米压力钢管安装同样困难重重。施工过程中,项目部严格遵循施工方案,合理调配现场资源,妥善协调交叉作业矛盾,克服雨季交通不便等不利因素,经过60天的连续奋战,顺利完成压力钢管安装,并一次性通过质量检验,为项目如期投产奠定坚实基础。

在项目建设过程中,公司始终注重跨文化交流与融合。积极推动秘鲁当地员工融入中方管理体系,搭建中秘文化交流平台。每逢春节、圣诞、元旦等传统佳节,中方员工与当地员工共同组织丰富多彩的体育活动,在欢声笑语中增进彼此了解,强化团队协作意识,进一步深化了中秘两国人民的友谊。

凭借在项目建设中的出色表现,项目部多次获得三峡国际和CWE的高度赞誉。各方对公司在严峻挑战和巨大压力下,精心组织施工、迎难而上的拼搏精神给予充分肯定。

历经4年多的艰苦奋战,项目部圆满完成圣加旺水电站Ⅲ引水隧洞TBM洞段的施工任务。建设过程中的每一滴汗水、每一次攻坚克难,都见证了项目团队的成长与蜕变,生动诠释了十四局人“特别能吃苦、特别能战斗”的精神品格。

未来,项目部将继续保持昂扬斗志,以更加饱满的热情和专业的素养,为提升公司国际品牌形象、扩大海外市场影响力持续贡献力量,书写更多海外建设的精彩篇章。
