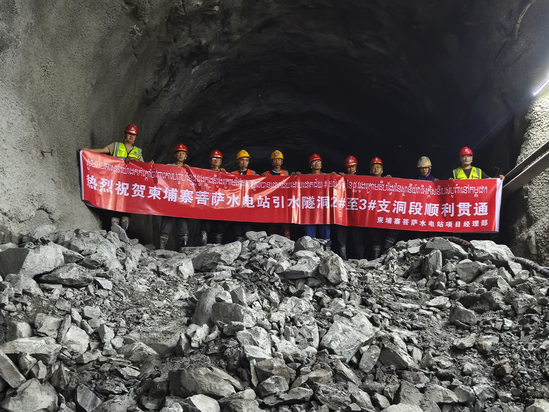

11月7日,柬埔寨菩萨水电站引水输水隧洞2号支洞下游至3号支洞上游主洞段安全顺利贯通,比原计划工期提前1个月,标志着柬埔寨菩萨水电站引水隧洞工程取得阶段性胜利。经现场测量确认,贯通误差完全控制在设计允许范围内,实现精准对接。 柬埔寨菩萨水电站引水输水隧洞2号支洞下游至3号支洞上游主洞段全长720米,断面型式为马蹄形(7.3米×7.15米)、城门洞型(7.2米×7.15米),是整个引水洞工程的关键控制性段落。该区域地质条件复杂,隧洞埋深80米-140米,穿越两条冲沟段,岩石为微风化泥岩及互层状砂岩泥岩较软弱,裂隙较发育,多呈水平层状结构,透水性强,因柬埔寨地区雨季持续时间较长,地下水丰富,洞内渗水较大。项目部根据现场实际情况制定了科学有效的引水隧洞开挖、支护专项施工方案,采取“多循环、短进尺、弱爆破、勤支护”等施工方法,克服了洞内地质复杂、渗水量大、东南亚地区气候炎热、国外材料设备采购周期长等各种不利因素,在保证安全质量可控的前提下顺利实现了引水隧洞2号支洞下游至3号支洞上游主洞段的贯通。 引水输水隧洞3号支洞上游与2号支洞下游主洞段的顺利贯通,为后续隧洞衬砌施工转序奠定了坚实基础,下一步,项目部将再接再厉,抢抓施工进度,确保引水隧洞明年按期完工,为电站早日投产发电作出应有的努力。 | |||||
