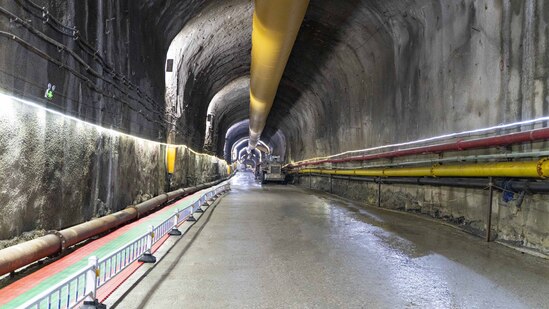

11月11日,贵州福泉抽水蓄能电站项目厂顶交通洞兼进风洞开挖进尺突破467米,洞口到掌子面的累计进尺突破667米,距离地下厂房桩号位置仅剩100米,取得里程碑式的进展。 厂顶交通洞兼进风洞与进厂交通洞共用一个洞口,在进洞200米处分叉,全长567米,终点下沉至洞口以下64米,是项目前期关键工程,施工难度极高:洞口位于清水河格里桥水电站水库右岸底部,无道路可达施工区域,运输通道受阻;地质条件特殊,穿越软岩段、裂隙密集带、岩溶发育段、炭质页岩及劣质煤层段等,且大部分洞段位于地下水位以下,存在较大的涌水突泥、毒害气体及易燃易爆风险。 建设中,面对工期压力,项目部迎难而上,以管理破局:一是创新物料运输模式,前期协调格里桥水电站,采用浮船跨越3公里水库河面运输设备材料至洞口,提前开辟C1-4标大桩号、厂顶交通洞2个工作面;二是优化进洞施工工艺,采用“明挖暗做”绿色施工法,维护库区植被生态,提前2个月绿色进洞施工;三是“防”“治”结合,通过地质超前预报、探洞扩挖等手段强化灾害预防,同时完善应急处置体系,确保灾害响应迅捷高效,处置有力;四是利用现场日调度会,动态优化人力、设备等资源配置,合理利用“白+黑”的时间宽度,确保资源充足、工序转换衔接顺畅,有效缩短施工循环,保障施工进度。 | |||||
