12月27日,甘肃黄龙抽水蓄能电站自流排水洞开挖支护工程顺利完成年度计划,累计开挖进尺达570米,为项目后续施工奠定坚实基础。

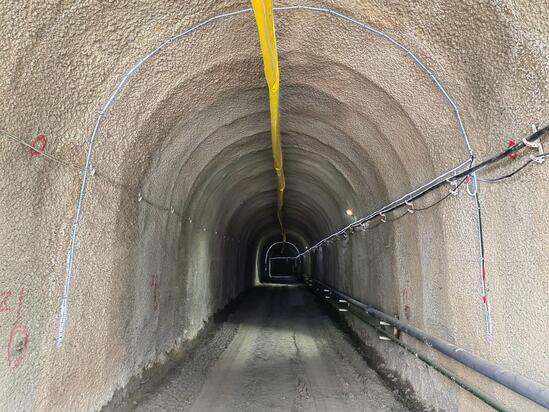

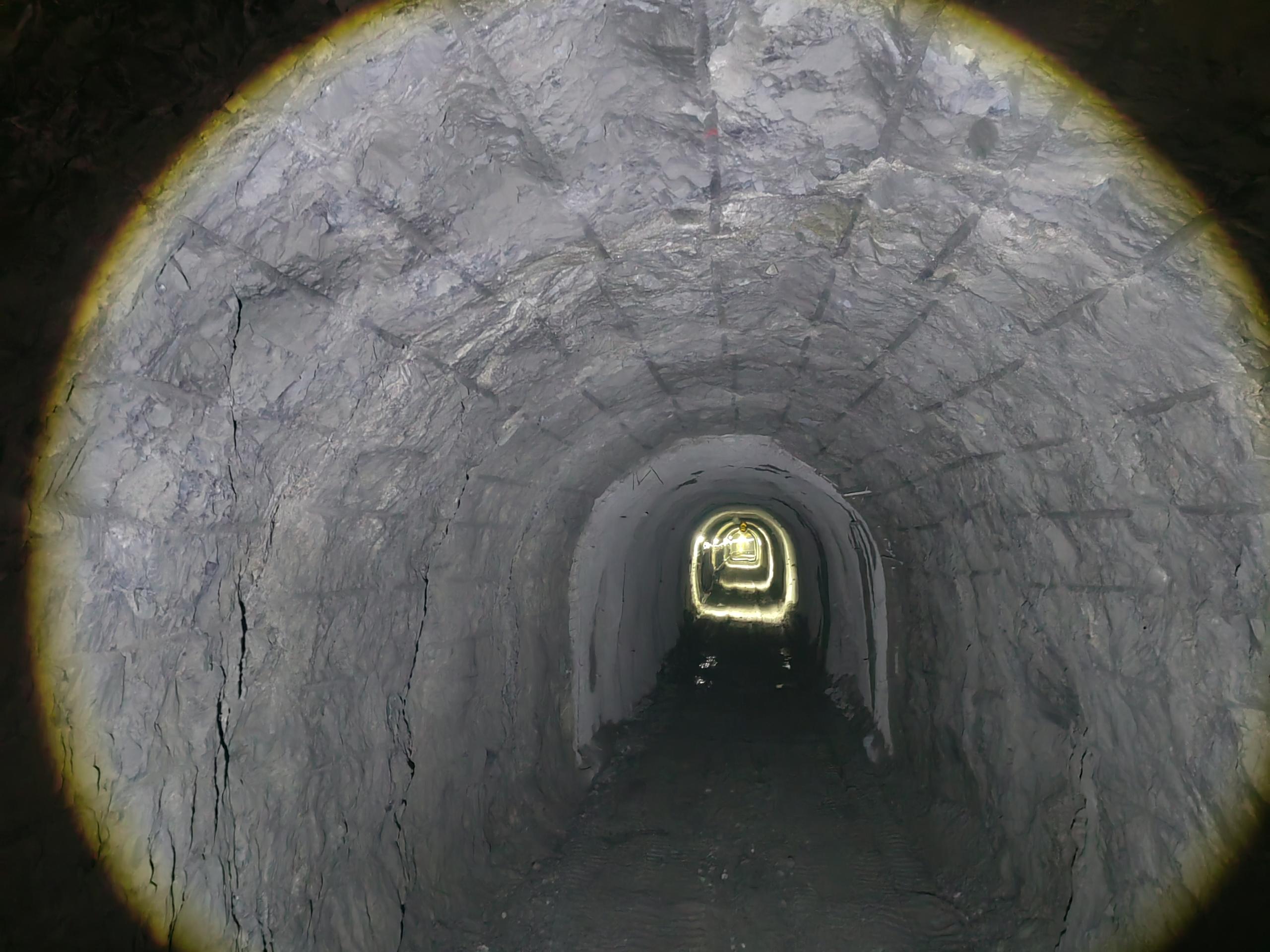

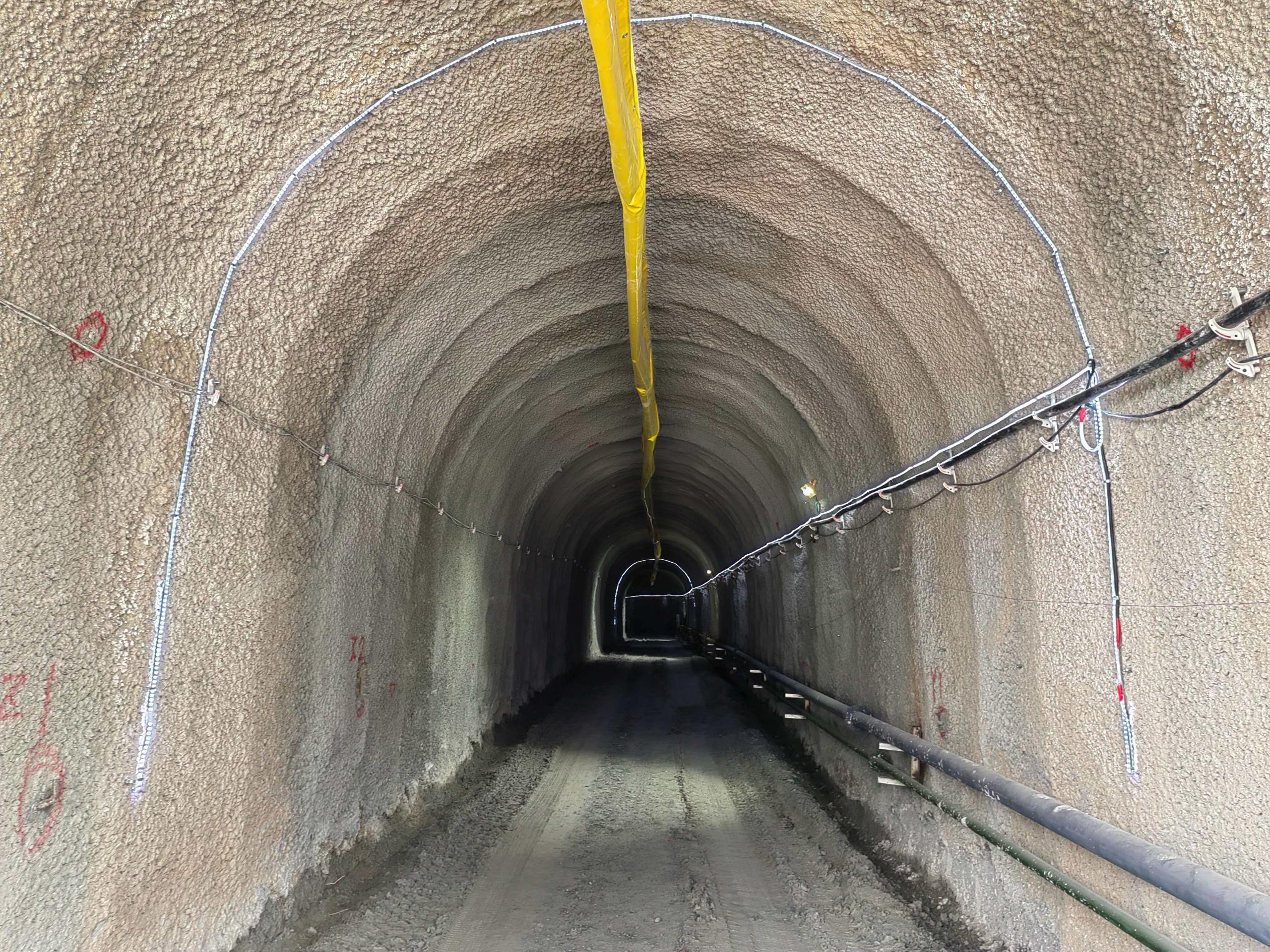

甘肃黄龙抽水蓄能电站总装机容量2100兆瓦,额定水头640米,共安装6台单机容量350兆瓦的可逆式机组。本次完工的自流排水洞是电站重要配套设施,出口位于工程布置东南侧、黄龙村东北侧,起点与底层排水廊道相接,全长1629.19米。隧洞采用城门洞型断面设计,综合坡度4.08%,洞口采用混凝土护坡及铅丝石笼护底工艺,建成后将承担厂区内排水功能,保障电站主体工程安全稳定运行。

施工期间,项目团队面临地质条件复杂多变、岩石破碎、局部渗水等诸多挑战。为确保工程顺利推进,项目团队结合现场实际优化施工方案,根据岩石性状动态调整作业模式,采取“一排炮、两排炮”交替施工方式,同步跟进掌子面系统支护,实现各施工工序有序衔接、稳步推进。通过强化施工组织管理、严格落实进度管控措施,项目部每月均按期完成月计划指标,最终圆满完成年度施工任务。

截至目前,该施工部位安全管控、质量控制及进度推进均取得良好成效,得到业主单位充分肯定,项目团队先后荣获“先进班组”“质量安全信得过班组”等荣誉称号。

下一步,项目团队将持续秉持严谨务实的工作作风,紧盯工程节点目标,稳步推进后续施工工作。
