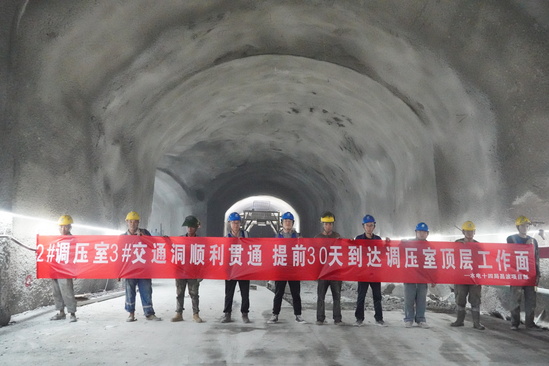

9月19日,昌波水电站2号调压室顶层交通洞(3号交通洞)顺利贯通,提前30天到达顶层工作面,为后续施工创造了有利条件。 2号调压室3号交通洞从调压室2号交通洞0+875.19桩号处接口,于底板高程2435米交于2号调压室右侧端墙,以坡比1.6%进入2号调压室闸门室启闭机平台。调压室高度高,断面大,断面尺寸为173米×25米(长×宽),调压室顶高程2445.50米,底板最低点高程2337.50米,最大高差108米,采用矩形断面。调压室做为昌波水电站厂区枢纽标的主要控制性关键工程,3号交通洞贯通后,具备调压室顶层施工条件。 调压室做为昌波水电站厂区枢纽标的主要控制性关键工程,3号交通洞贯通后,具备调压室顶层施工条件,保证调压室能够按节点工期进行施工,为昌波水电站提前发电奠定了坚实的基础。 | ||||
