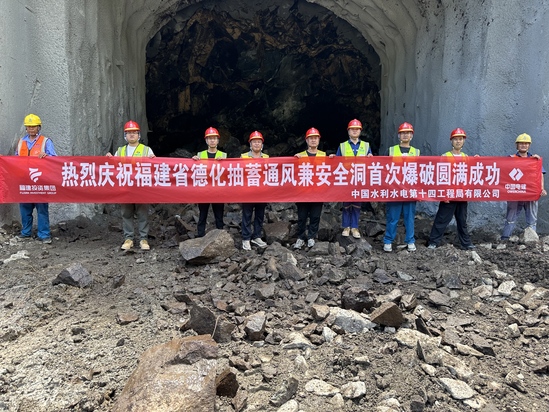

8月18日中午,随着一阵沉闷有力的爆破声在山间回荡,福建德化抽蓄电站通风兼安全洞首次爆破作业圆满完成,为项目地下工程施工拉开序幕。 项目通风兼安全洞全长1380米,预计2026年7月29日贯通,是主厂房开工建设的必要条件,更是地下厂房前三层开挖的唯一通道。不仅为地下厂房工程开挖、出渣、建设提供进出通道,还具有通风、排烟、紧急疏散等多重功能,对保障电站运行安全和人员安全至关重要。 自3月初项目进场筹备以来,项目部联合设计及监理单位成立专项攻坚组,聚焦“安全优先、精准高效”原则,反复论证爆破参数与开挖工法,解决了洞口段浅埋、岩体破碎及周边居民区防震要求高等难题,同步完成爆破作业许可备案、周边群众安全告知及施工人员专项培训,为首次爆破筑牢安全防线。 福建省德化抽水蓄能电站项目是国家《抽水蓄能中长期发展规划(2021—2035年)》的重点实施项目,也是德化县有史以来单体投资规模最大的工程,总投资超80亿元,总装机容量达120万千瓦(1200兆瓦),配置4台单机容量30万千瓦的可逆式水泵水轮发电机组,计划于2031年投产发电,预计年发电量13.8亿千瓦时。电站建成后将承担福建电网的调峰、填谷、调频、调相及紧急事故备用等任务,显著提升区域电力系统的灵活性和稳定性,助力实现“双碳”目标。 | |||||
