榆林引水项目取得关键进展:一级、二级泵站各4台水泵机组顺利完成连续24小时带负荷试运行

发布日期:2025-12-03 信息来源:西北工程公司 作者:麻庆瑶 字号:[ ]

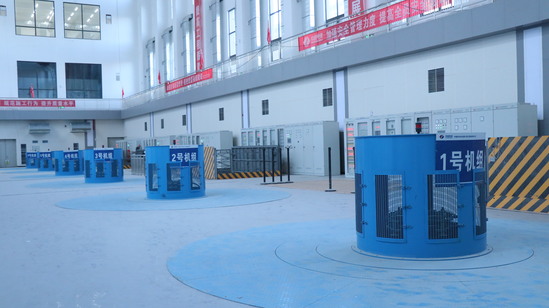

12月3日,榆林引水项目取得重大阶段性成果:一、二级泵站各4台泵组完成24小时连续带负荷试运行,至此,项目已累计完成共10台泵组的24小时带负荷试运行。此次试运行的圆满成功,标志着泵站核心设备安装、调试及系统联动顺利通过连续高标准检验,为后续全面通水提供了坚实基础。

榆林引水项目一、二级泵站设计引水流量均为27立方米每秒,采用“正进正出”型式,各布置6台泵,5用1备,设计扬程116米,装机总功率51000千瓦。试运行期间,一、二级泵站各4台泵组在全负荷下平稳启动、持续运转。项目部精心组织,机电安装团队全程严密监控各项运行参数,包括流量、扬程、电压、电流、轴承温度、振动值以及自动化控制系统响应等。数据显示,所有泵组运行状态稳定,性能指标均符合设计及规范要求,设备性能、电气系统、监控系统及辅助设施均顺利完成24小时满负荷运行的考验。

榆林引水工程是保障区域供水、促进当地经济发展的重要水利基础设施。其中,泵站作为输水系统的“动力心脏”,其安全高效地运转是系统整体运行的根本保障。此次24小时连续带负荷试运行,是对泵站设备质量、安装精度、系统协调性和运行可靠性的全面检验与“实战演练”。接下来,项目部将继续发扬攻坚克难的精神,稳步推进后续调试、收尾等各项准备工作,确保工程如期实现全面通水目标。
