硬梁包水电站引水隧洞衬砌施工提前45天完成

发布日期:2025-06-09 信息来源:土木工程公司 作者:吕开俊 摄影:邓记 字号:[ ]

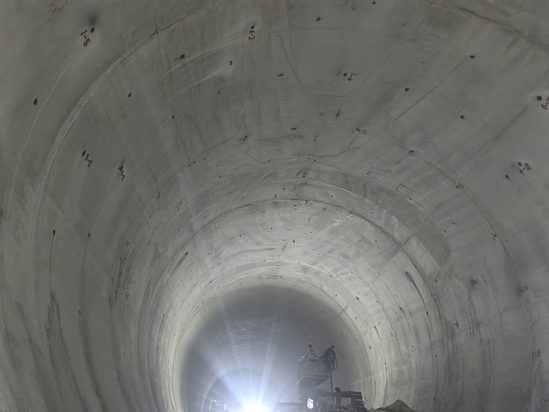

6月8日上午,硬梁包水电站CⅣ标最后一仓混凝土顺利浇筑完成,引水隧洞衬砌施工比原定节点提前45天完成施工任务,为电站全面投产发电奠定了坚实基础。

面对隧洞地质条件复杂、断面大、工期紧张等挑战,项目部充分发挥党建引领作用,实行领导带班制度。现场管理人员带头驻守浇筑现场,通过动态优化施工组织、24小时轮班作业、关键工序全程盯控等措施,解决了交叉作业带来的交通问题,制定了缩短工期的分段浇筑的决策。项目部主动将“作战室”前移至施工现场,联合业主监理以及上下游标段每日召开进度协调会,确保问题不过夜,最终实现衬砌节点多次提前完成。

在抢抓进度的同时,项目部始终坚持“质量零缺陷、安全零事故”的管理理念,“三检制”保证衬砌过程中钢筋施工和模板施工的一次合格率,管理人员驻守浇筑现场,保证衬砌混凝土浇筑成型的结构表面平整光滑,通过各种有效措施多次获业主单位“质量样板工程”的表彰。

下一步,项目部将继续全力推进后续工程建设。







【打印】 【关闭】
