福建云霄抽水蓄能电站输水发电系统水道施工取得重要进展

发布日期:2025-08-15 信息来源:华南工程公司 作者:白光印 摄影:陶文豪 字号:[ ]

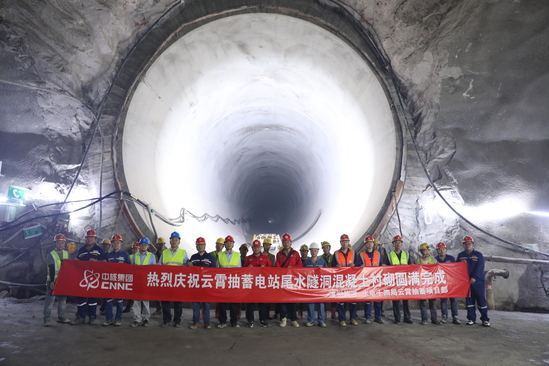

8月13日,福建云霄抽水蓄能电站2#尾水隧洞混凝土衬砌顺利完成,标志着电站尾水隧洞混凝土衬砌工程全面完成,输水发电系统水道施工取得重要进展,为后续系统充排水工作奠定坚实基础。

云霄抽水蓄能电站共建设1#、2#两个尾水隧洞,其中2#尾水隧洞全长684米,采用圆形断面设计,衬砌直径8米,厚度0.6米。作为水道系统的关键部位,尾水隧洞施工质量要求高、施工难度大。

为确保隧洞施工高质量完成,项目部在开挖阶段严格遵循“短进尺、弱爆破、强支护、勤量勘”的原则,确保施工安全质量,稳步推进工程进度,高效完成尾水隧洞的开挖工作。转入混凝土衬砌阶段,项目部采用针梁台车全断面一次衬砌成型工艺,对浇筑过程进行全程监控,针对不同的地质条件和洞段情况,适时调整施工方法,确保混凝土衬砌的厚度、平整度以及密实度等各项指标均符合设计要求。

后续,项目部将继续秉承严谨的工作态度和扎实的工作作风,全力以赴推进电站其他部位的建设,确保项目能够按期完成履约,为地区的能源发展和经济建设贡献力量。
