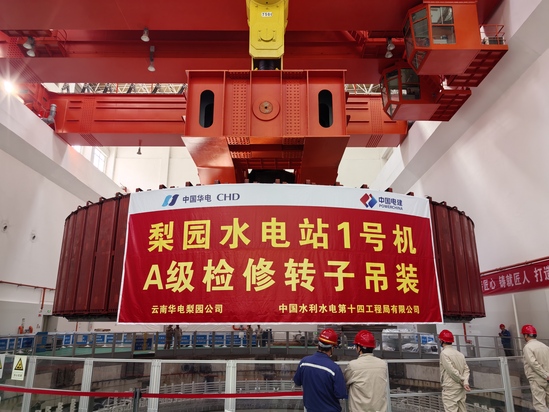

日前,云南华电金沙江中游梨园水电站1号机A级检修项目转子顺利吊装归位。此次吊装的转子直径达15.859米,重量达1471.806吨。 梨园水电站1号机A级检修项目2025年11月5日正式启动,11月10日转子吊出机坑,经过一系列检查修复处理工作之后,于12月23日下午吊装归位,历时38天。转子作为发电机组的“心脏”,是机组中最重的核心转动部件。机组心脏部位转子归位,标志着本次机组大修回装工作进入收尾阶段。 目前,梨园水电站1号机A级检修工期过半,各大件吊装节点目标均按计划顺利完成,为顺利完成大修任务、实现高质量履约打下扎实基础。
|
