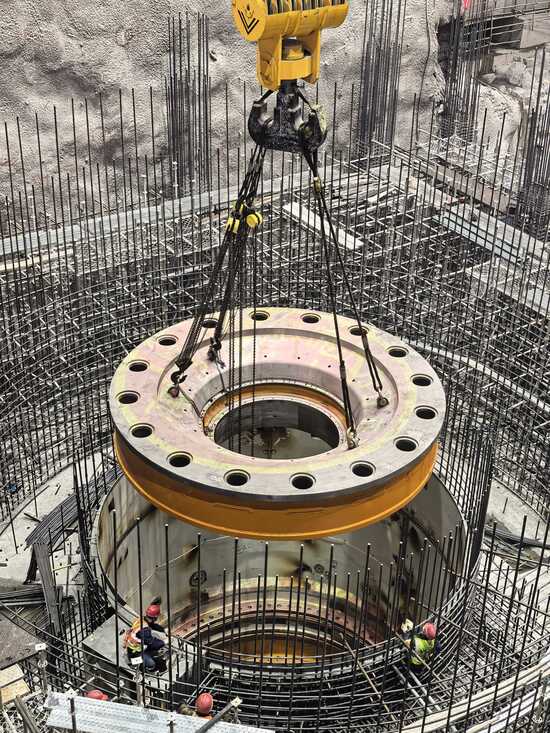

| ||||
| ||||
12月8日,国网新源山东泰安二期抽水蓄能电站首台机组——2号机组的底环顺利完成吊装,标志着该电站由机组埋件安装阶段转向混凝土结构施工阶段。 作为水轮发电机组的核心基础部件,该次吊装的底环为整体到货,在机组上里衬安装前提前放置到位。随着底环预置完成,2号机组将结束预埋件施工阶段并随即进入混凝土的快速浇筑阶段,预计将在2026年2月中旬封顶,为后续机组安装工作奠定坚实基础。 国网新源泰安二期抽水蓄能电站位于山东省泰安市徂徕山,总装机容量1800兆瓦,共安装6台单机容量300兆瓦的可逆式水泵水轮机组。电站建成后,将主要承担山东电网的调峰、填谷、储能、调频、调相及紧急事故备用等任务,对保障电网安全稳定运行、促进新能源消纳具有重要意义。 | ||||
| 【打印】 【关闭】 |
