【安装尖锋】河南鲁山抽蓄电站末台机组座环蜗壳顺利吊装完成

发布日期:2025-10-24 信息来源:机电安装公司 作者:鞠熠华 字号:[ ]

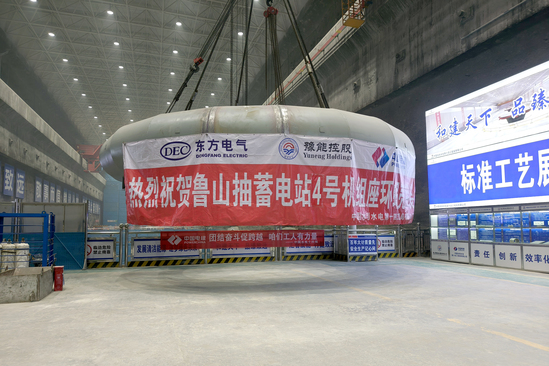

10月22日上午,河南鲁山抽水蓄能电站末台(4号)机组座环蜗壳顺利吊装就位,标志着该电站所有机组大型预埋件安装工作圆满收官,工程转入机组本体安装新阶段。

作为水轮机的核心部件,座环蜗壳集承重、过流和基准三重功能于一体,既要支撑机组整体重量与水推力,又要引导水流均匀平稳进入转轮。本次吊装的座环蜗壳分为两瓣运输至现场,在安装间组焊成整体。该部件最大处直径约10.02米,总重约130吨。在组圆装配过程中,项目部严格控制圆度、水平度等关键参数;安装凑合节时精准控制错牙与间隙;焊接施工过程中,严控施工质量工艺,采取各项强有力措施有效控制焊接过程变形问题,焊缝探伤检测一次合格率100%。从设备到货到完成吊装,河南抽蓄电站机电安装项目部仅用24天时间,高质量完成了座环蜗壳组装、焊接、吊装等各项工序。

接下来,项目部将陆续推进蜗壳就位后的调整加固及水压试验等关键环节,为河南鲁山抽蓄电站早日建成投产持续奋进。
