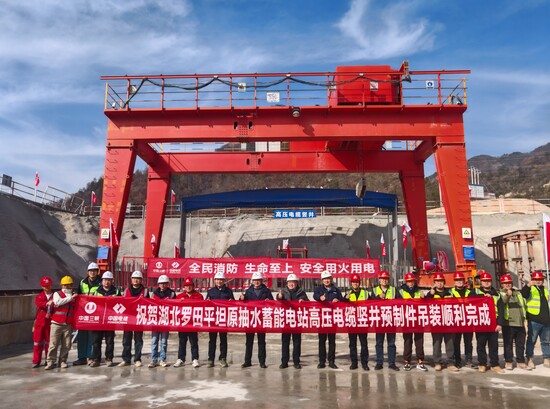

12月27日,湖北平坦原抽水蓄能电站高压电缆竖井预制件提前24天吊装完成。 高压电缆竖井总高度162米,分为46层,其开挖支护采用反井钻机+全断面扩挖工法,选用专用竖井提升设备。预制件吊装施工存在垂直落差大、雨雾天气多、安全风险系数高、井内作业空间小等困难。各工序的合理安排和吊装指挥至关重要。 为保证施工进度,项目部科学组织、精细管理,合理调配施工资源,采用24小时轮班作业等方式,解决现场施工困难,最大限度压缩工期。最终,46层1288件预制件吊装工作用时23天,比原计划提前24天完成节点任务,为后续开关站移交机电标施工争取了宝贵时间。 高压电缆竖井预制件吊装的完成,有力推动了平坦原抽水蓄能电站整体建设进程,创造同类工程先进施工纪录,为类似工程提供借鉴经验。 | ||||
