炎陵抽蓄项目部引水下平洞、引水竖井定向钻导孔先后贯通

发布日期:2025-09-16 信息来源:华南工程公司 作者:宋文翠 字号:[ ]

近日,湖南炎陵抽水蓄能电站项目建设迎来标志性节点——引水系统下平洞及竖井定向钻导孔先后顺利贯通,为后续引水竖井全面开挖、高压岔管结构施工创造条件。

本次贯通的引水竖井为引水系统的控制性工程之一,全长391米,开挖直径达13米,属于大直径超深竖井工程,深度大、洞径大、工期长,施工风险高;引水下平洞全长194米,开挖直径13米,整体结构规模大、技术标准高。

在该区段施工过程中,项目部克服地质条件复杂,岩体完整性较差,施工难度极大等困难,坚持高标准、严要求,在施工前多次组织参建各方进行现场联合勘察,统筹各方资源,凝聚专业智慧。在深入分析实际地质条件和施工环境的基础上,项目部精心编制了专项施工技术方案与应急预案,严格把控钻进精度、偏斜控制和岩层稳定性管理等关键环节,最终实现了定向钻导孔的高精度贯通,全面保障了工程安全与施工质量。

在后续施工中,炎陵项目部将继续恪守“工程为本、安全为本、质量为本”的核心原则,进一步加强全过程精细化管控,严格按照设计要求规范施工,全力冲刺2028年12月31日首台机组发电的总体目标,为我国可再生能源基础设施建设再立新功。

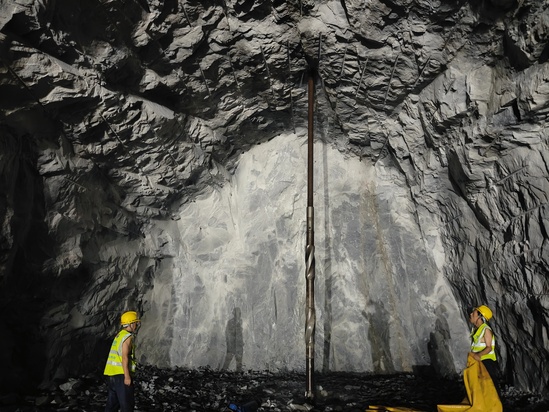

引水竖井定向钻导孔贯通

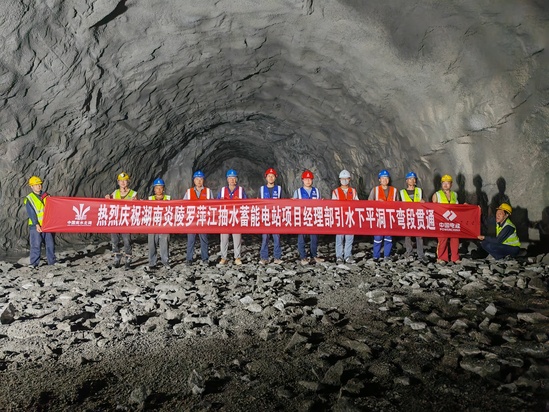

引水下平洞贯通
