【安装尖锋】天台抽蓄电站2号机定子成功吊装就位

发布日期:2025-06-10 信息来源:机电安装公司 作者:向珂沁 吕岑 摄影:王建伟 字号:[ ]

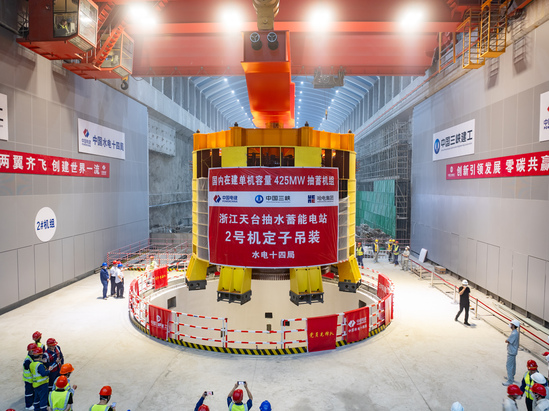

6月10日上午,由公司承担机电安装与调试任务的浙江天台抽水蓄能电站迎来了又一关键节点,2号机组定子在全体建设人员的共同努力下,安全平稳落入机坑,精准吊装就位,标志着该电站机电安装工程建设取得阶段性胜利。

此次吊装的定子是抽水蓄能机组的核心部件之一,定子外径约为8.1米,由15万余张硅钢片叠装而成,整体起吊重量约482.7吨,是该电站开工以来吊装的第三台具有毫米级定位精度的超大单体设备。

为保障此次作业万无一失,项目部以最严要求对技术方案、施工组织与安全管控进行周密部署。吊装前,按照《定子吊装专项施工方案》,对定子吊具、桥机、机坑等进行了全面检查,联合监理、厂家单位开展吊装条件验收,确保吊装工具、设备及各项准备工作满足吊装要求,并对现场施工人员进行了安全、技术交底。正式吊装中,随着总指挥一声令下,平衡梁平稳受力起吊,定子完成“三起三落”试吊检查后,定子沿着安装间匀速向前移动,平稳、缓慢地被吊至2号机坑正上方,在进行中心大致找正后缓缓下降,离定子基础100毫米左右时再次对中心进行调整,使其与机组中心线重合,最终平稳至基础楔子板上,项目部以健全的全流程保障体系、专业高效的执行力完成定子吊装就位工作。

随着2号机组定子如期吊装成功,天台抽蓄电站机电安装工作步入新的关键阶段。接下来,项目部将紧紧围绕业主要求,有序推进2号机组机电设备安装与调试工作,确保年底实现首台机组投产发电目标,为区域发展与能源转型供能。
