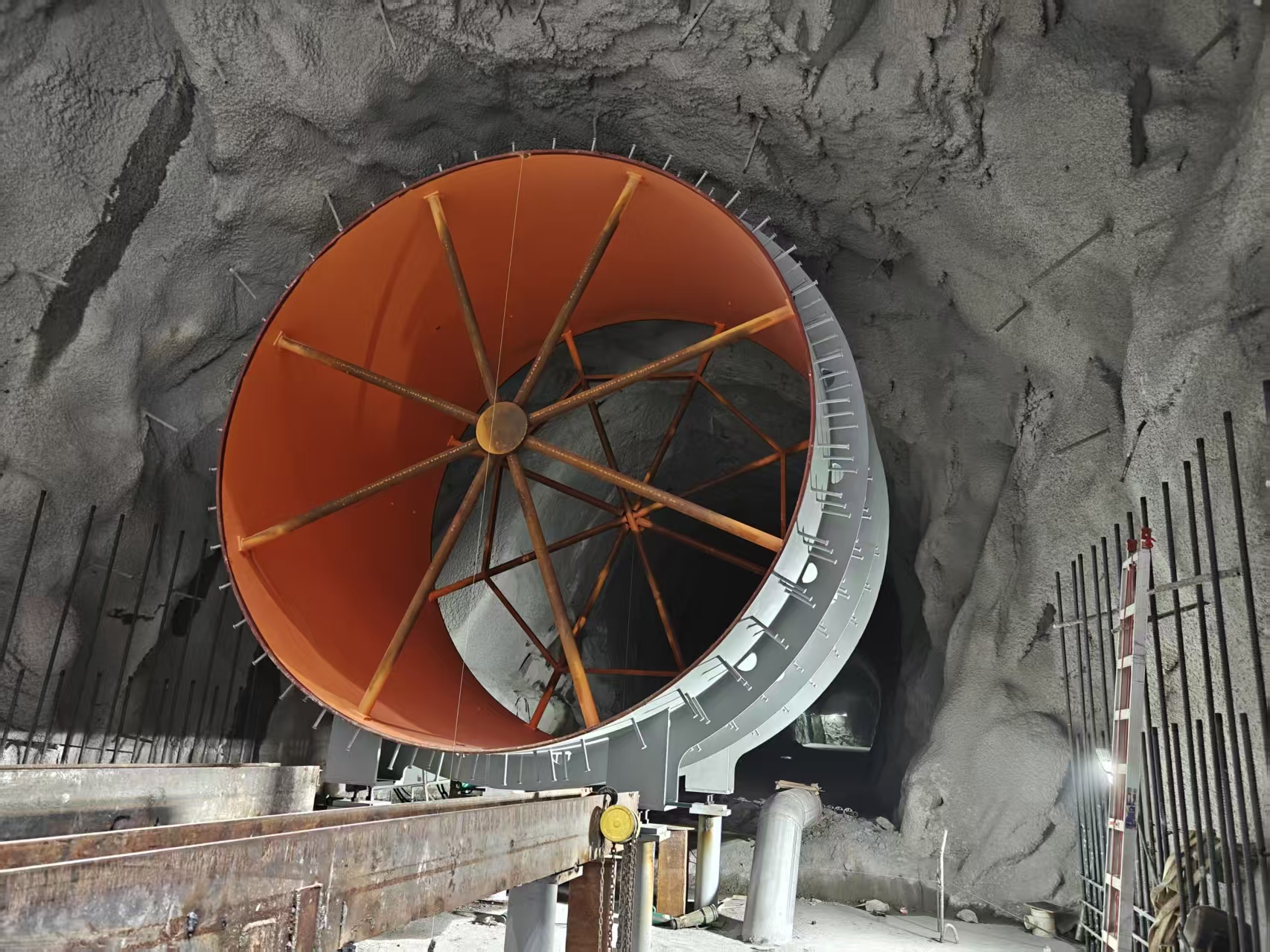

12月8日,国网新源山东泰安二期抽水蓄能电站6号变速机组尾水管首节吊装顺利完成。该尾水管不仅是该电站最后一根尾水管,也标志着电站机电埋件安装工程即将进入尾声。 上午10时,在起重负责人的统一指挥下,尾水管首节组件被桥机缓缓吊起,平稳移向6号机机坑预定位置。现场技术人员全程监测吊装轨迹,安装人员紧密配合,确保组件精准就位。本次吊装的6号机尾水管是东方电气集团在泰安二期抽蓄的首个大型部件,后续6号机组尾水管安装焊接工作计划12月底完成。 截至目前,泰安二期抽水蓄能电站5台机组尾水管已全部安装就位,6号机组尾水管顺利吊装,标志着该电站将全面进入安装高峰。
|
