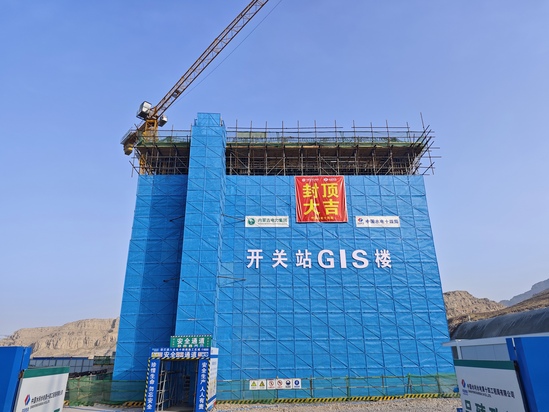

【安装尖锋】乌海抽水蓄能电站地面开关站GIS楼主体结构顺利封顶

发布日期:2025-10-27 信息来源:机电安装公司 作者:李健军 摄影:宋森民 字号:[ ]

10月23日,乌海抽水蓄能电站地面开关站GIS楼主体结构顺利封顶。标志着该电站电力输送核心设施建设正式从主体施工阶段转入设备安装阶段,为后续电气设备的安装及2027年倒送电目标节点打下坚实基础。

该电站GIS楼整体尺寸为32.0米×20.4米×25.88米(长×宽×高),建筑高度20.40米,室内外高差0.30米,采用平屋顶钢筋混凝土框架结构。

GIS楼位于复杂山地环境中,距砂石料供应、拌合系统及钢筋加工厂约8公里,沿途路况崎岖、交通不便。自GIS楼主体结构施工启动以来,项目部克服长距离材料运输、深基坑作业、高支模施工、强风沙天气与复杂山地地形设备协调及多工种交叉施工等挑战,采用建筑悬挑爬架网与盘扣脚手架支模体系,严格把控钢筋绑扎、模板安装及混凝土浇筑关键工序,以精品质量标准和零事故安全措施管控原则推进施工,仅用时4个月就顺利完成主体结构封顶。

后续,乌海抽水蓄能电站机电安装项目部将有序推进开关站GIS楼建筑装修、电气设备安装等工作,为电站2027年实现倒送电目标提供全方位保障。
