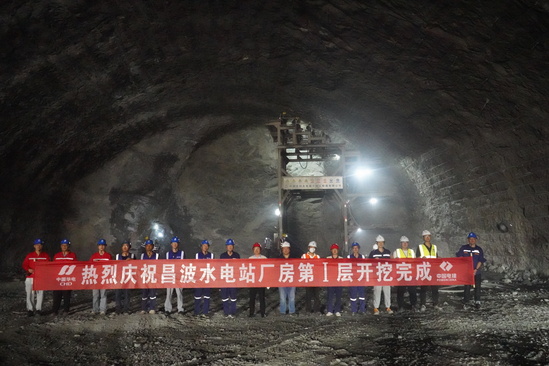

昌波水电站厂房Ⅰ层开挖完成

发布日期:2025-09-28 信息来源:土木工程公司 作者:刘泰祥 字号:[ ]

9月28日,昌波水电站核心枢纽地下厂房Ⅰ层顺利开挖完成,较合同工期节点提前100天,标志着该项目建设取得了阶段性的重大胜利,为实现提前发电目标创造了有利条件。

昌波水电站位于四川省甘孜藏族自治州,是金沙江上游干流梯级规划“一库十三级”中的第11个梯级电站,总装机容量740兆瓦(不含生态机组),单机容量185兆瓦,主机间、副厂房及安装间在平面上呈“一”字形布局,开挖尺寸为179×26.2×65.2米(长×宽×高)。厂房工程自今年5月13日起启动开挖,历时135天完成Ⅰ层开挖,为后续Ⅱ层开挖及岩壁梁施工奠定了坚实基础。

地下厂房作为项目施工中的主体工程,开挖启动以来,项目部在施工过程中做好超前地质预报,不断优化施工资源配置,荣获业主单位“样板工程”的荣誉称号,多次获得业主单位质量流动红旗,优异的施工质量得到了业主单位及监理、设计单位的一致认可和好评。

项目部将持续加强现场管控力度,高质量、高标准地完成后续的开挖任务。






【打印】 【关闭】
