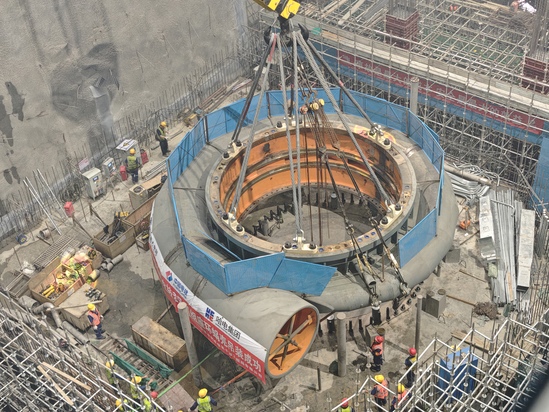

9月17日11时20分,广东惠州中洞抽水蓄能电站2#机座环蜗壳安全、平稳、顺利吊装就位,为2号机组后续安装奠定坚实基础。 座环蜗壳作为抽水蓄能电站埋入基础部件和机组流通的关键设备,承担着引导水流均匀分布流入转轮室,带动水轮机转动,实现水能和电能相互转化的重要任务。此次吊装的座环蜗壳是南网储能公司目前装机容量最大的同类设备,总重约230吨。该部件分两瓣到货,座环最大板厚度达220毫米,蜗壳板厚度达90毫米。为确保吊装万无一失,吊装前项目部相关技术、安全、施工人员联合监理与业主全面检查300吨桥式起重机性能、吊具强度及作业区域安全防护措施,明确各级人员岗位职责,落实三级风险管控要求,保证每个环节责任到人。 此次座环蜗壳的顺利吊装,为后续机组机电安装奠定了坚实基础。项目部将以此次节点为契机,充分发挥“安装尖锋”核心优势,持续优化施工组织,强化全过程质量管控,全力推进机组并网发电目标的实现,为区域能源结构优化与绿色低碳发展注入新的动能。 吊装就位 | ||||
