【安装尖锋】浙江天台抽水蓄能电站3号机定子一次性通过耐压试验

发布日期:2025-09-25 信息来源:机电安装公司 作者:李君泽 摄影:王建伟 字号:[ ]

9月23日18时58分,随着交流43千伏电压耐受1分钟结束计时铃声响起,天台抽蓄电站3号机定子整体耐压试验一次性通过。这标志着3号机定子组装圆满结束,具备吊入机坑条件,为2026年电站全面投产发电打下坚实基础。

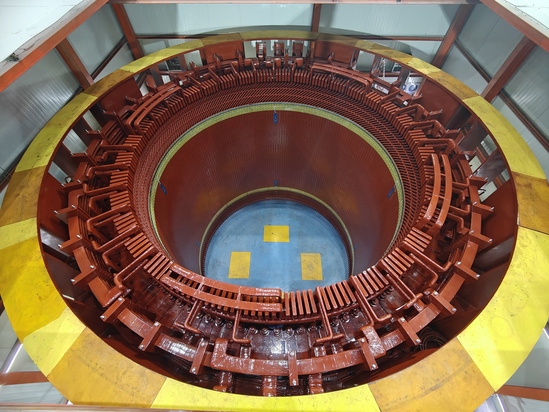

天台抽蓄电站共安装4台可逆式抽水蓄能机组,单机容量425兆瓦,为国内第一。定子绕组被称为机组“电能转换心脏”中的“大动脉血管”,是确保发电机定子性能指标的核心与关键。天台抽蓄电站定子绕组整体分为上下两层,每层由216根线棒嵌入定子铁芯槽中,从第一根线棒安装到整体耐压试验完成仅经历50天。

通过现场精细化管理以及严格的施工工艺把控,项目部高效完成了3号机定子绕组的全部安装与试验工作。最终,试验结果显示,直流电阻、直流泄漏及交流耐压等试验数据均满足标准规范要求。







【打印】 【关闭】
