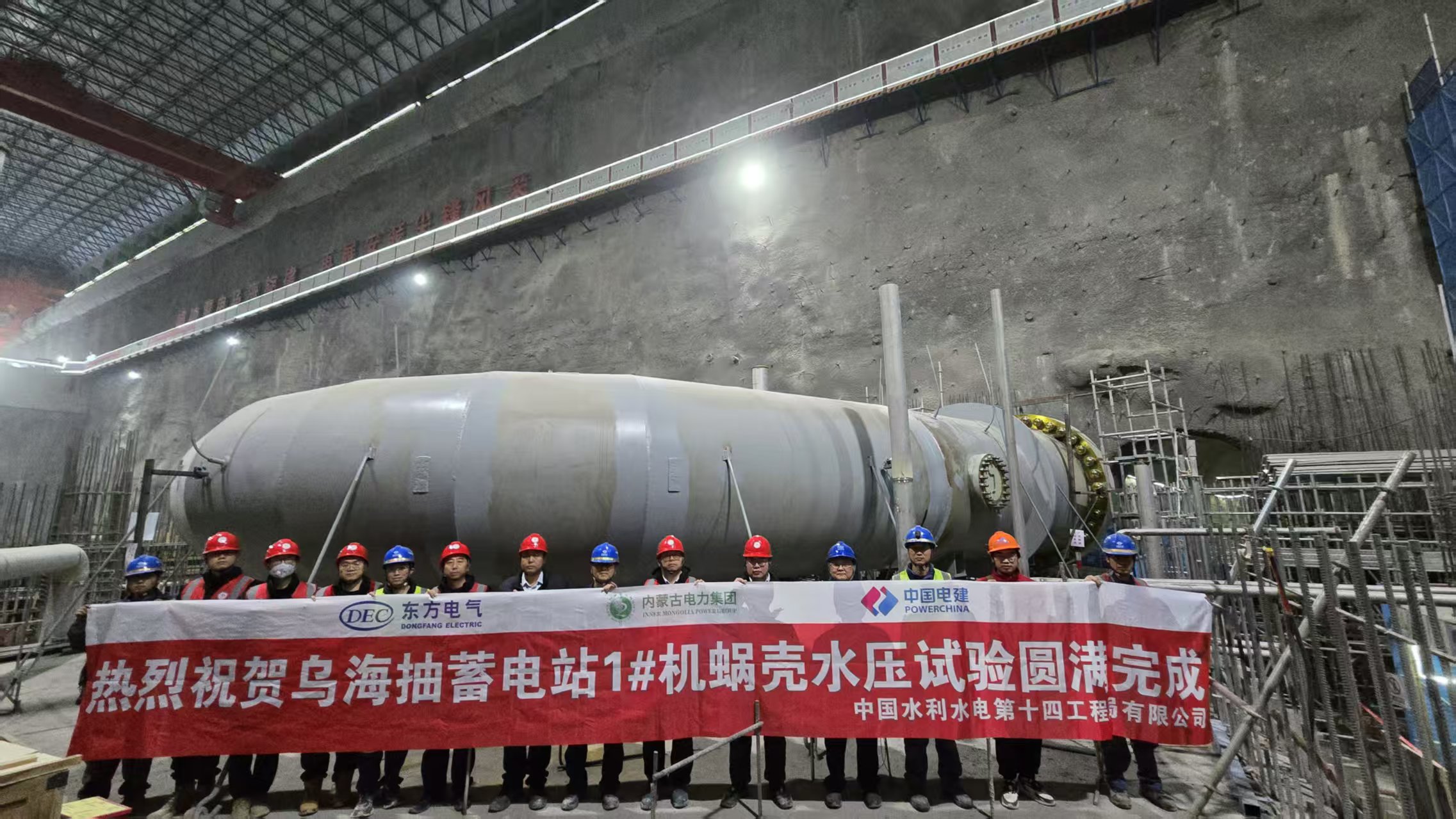

12月29日晚,在业主、监理、厂家的共同见证下,公司承建的内蒙古乌海抽水蓄能电站首台(1号)机组座环蜗壳水压试验圆满完成。 座环与蜗壳作为水轮发电机组的核心承压部件,其结构强度直接关乎机组长期安全稳定运行。本次水压试验不仅系统性检验了其设计与安装质量,还通过高压有效消除了焊接残余应力,为后续实现蜗壳与钢筋混凝土联合受力创造了条件,标志着机组主体结构建设取得阶段性突破。 整个蜗壳水压试验过程共分22个阶段进行,最高压力达10.8兆帕,总耗时约780分钟。为确保安全可控,项目部提前编制专项方案,组织安全技术交底,对试验区域实施隔离与专人值守。过程中,通过布置24块百分表对座环蜗壳位移与变形实施同步监测,为试验提供了准确的数据支撑。 下一步,乌海机电安装项目部将继续秉持严谨细致、精益求精的作风,严守安全底线,追求质量一次成优,通过强化责任落实与过程管控,全力推进乌海抽蓄电站机电设备安装工作,确保各项目标节点按期高质量完成。 | ||||
