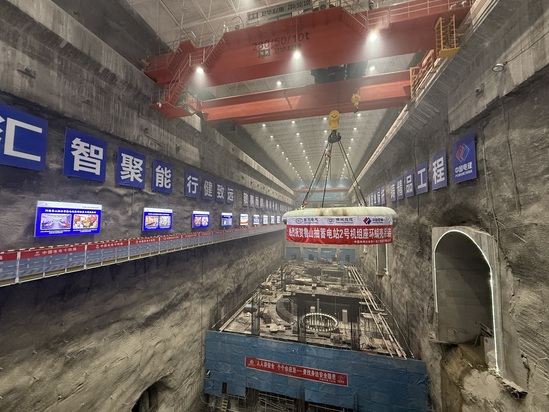

7月1日上午,河南鲁山抽水蓄能电站2号机组座环蜗壳顺利吊装就位,为2号机组早日投产发电奠定坚实基础。

座环蜗壳是抽蓄水电站预埋阶段最重要最核心的部件,也是水泵水轮机中起吊重量最大的结构件。本次吊装的2号机组座环蜗壳分为两瓣到货,在安装间完成整体座环和凑合节的拼装及焊接。为保证拼装质量,组圆时严格控制圆度、水平度等关键点,凑合节安装时精确控制错牙、间隙,并在焊接过程随时监测数据并及时调整焊接顺序,严格管控焊接变形质量。

座环蜗壳的进口直径达2.2米,吊装总重量达到130吨,使用地下厂房280吨桥机进行吊装。为确保吊装安全,项目团队对桥机、吊装工具等进行仔细检查确保合格;吊装前,组织专项安全技术交底并分工明确,吊装过程中严格按方案实施,最终一次吊装成功并顺利就位。

2号机座环蜗壳成功吊装,是项目部全体人员发扬连续作战、敢打硬仗优良作风的生动体现,彰显了公司“安装尖锋”的强大实力,并得到项目各方的高度认可。

接下来,项目部将组织进行蜗壳就位后的调整和加固,后续将推进蜗壳水压试验及保压浇筑混凝土等关键工序,为2号机组早日投产发电奠定坚实基础。
