炎陵抽蓄电站2#施工支洞贯通

发布日期:2025-06-19 信息来源:华南工程公司 作者:冯彦斌 字号:[ ]

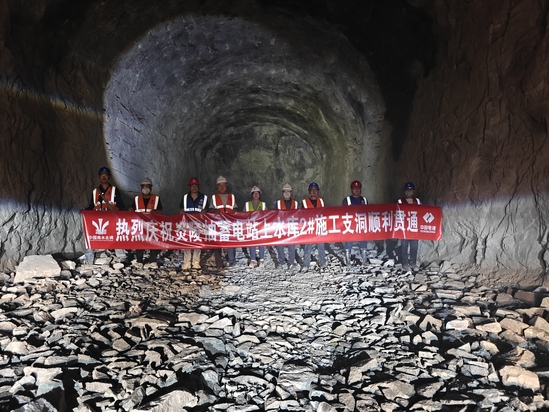

6月15日,炎陵抽蓄电站2#施工支洞贯通。

2#施工支洞与进场交通洞相接,全长约326米。自4月5日开始开挖以来,历时71天,炎陵抽蓄电站项目部完成施工任务。施工过程中,项目部与监理、设计、总包等单位密切配合,严控安全质量,及时解决施工中的难点、痛点、堵点,确保了节点目标的顺利实现,施工质量得到各单位高度评价。

2#施工支洞的贯通,为后续引水系统工程的施工提供了必要条件,标志着炎陵抽蓄电站工程建设又向前迈开了有力的一步。下一步,项目部将以饱满的热情和昂扬的斗志,积极转序施工引水工程建设,向着后续的工程目标奋勇前进。
