富民抽蓄项目部打造高边墙深孔预裂爆破样板工程

发布日期:2026-06-30 信息来源:土木工程公司 作者:杨稷源 黄勇 摄影:徐斌 字号:[ ]

6月24日,富民抽水蓄能电站主变洞高边墙深孔预裂爆破样板工程打造完成。项目通过四轮现场生产性试验,攻克断层群区深孔钻孔精度控制难、致密状玄武岩硬质高围岩破碎爆破质量控制难、质点振动控制难等技术难题,形成标准化施工体系,为项目三大洞室高边墙精细化开挖树立标杆。

富民抽水蓄能电站主厂房、主变洞、尾闸洞三大洞室平行布置。三大洞室区域发育断层172条,地下水丰富,主变洞高边墙预裂深度达15.05米,钻孔时钻杆穿越断层时容易出现漂杆现象,钻孔精度难以控制;且围岩以致密状玄武岩、熔接火山角砾岩为主,岩层硬度高、节理裂隙发育,围岩较破碎,爆破时需装较大药量,爆破效果及质点振动速度难以控制。

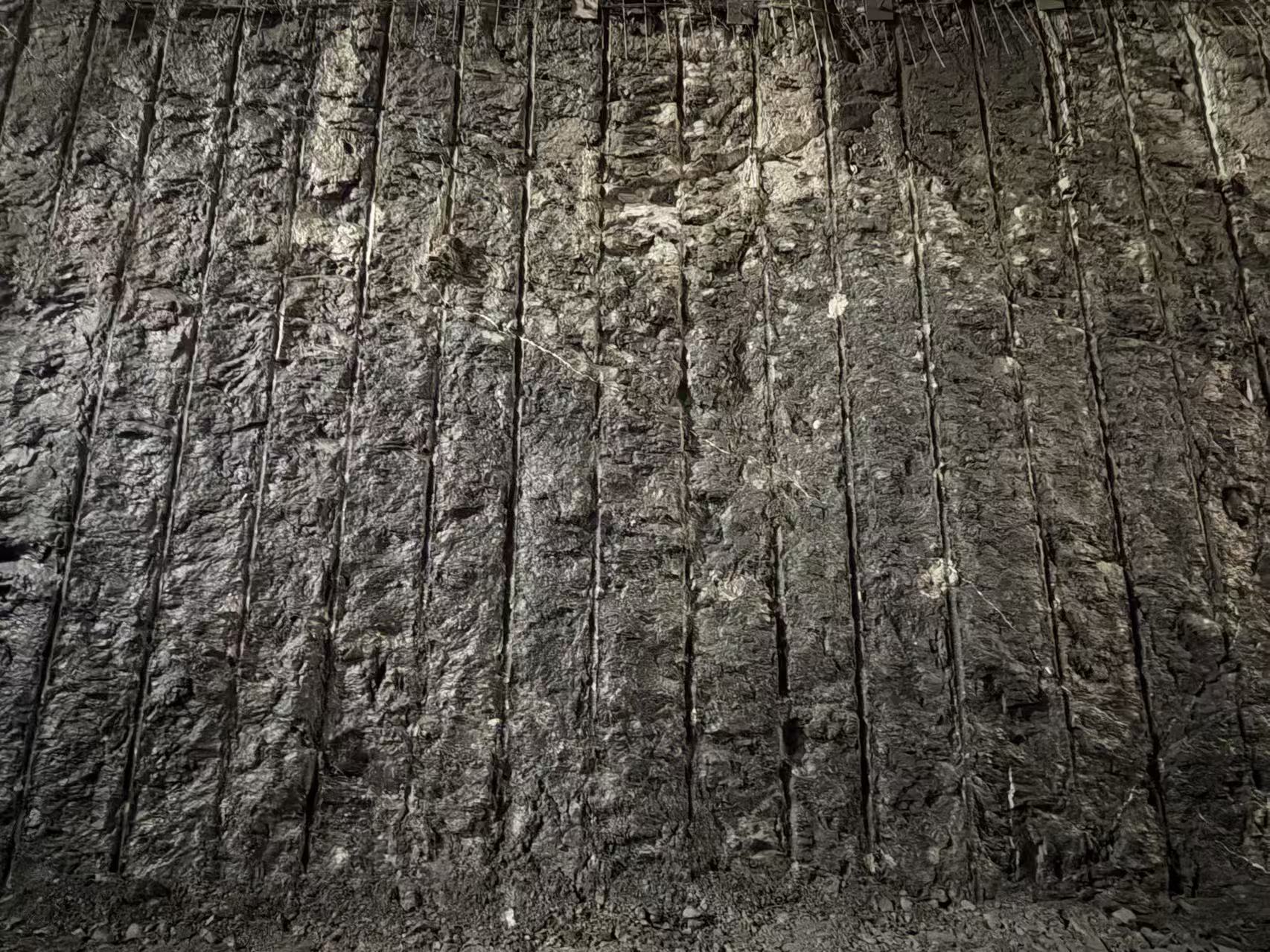

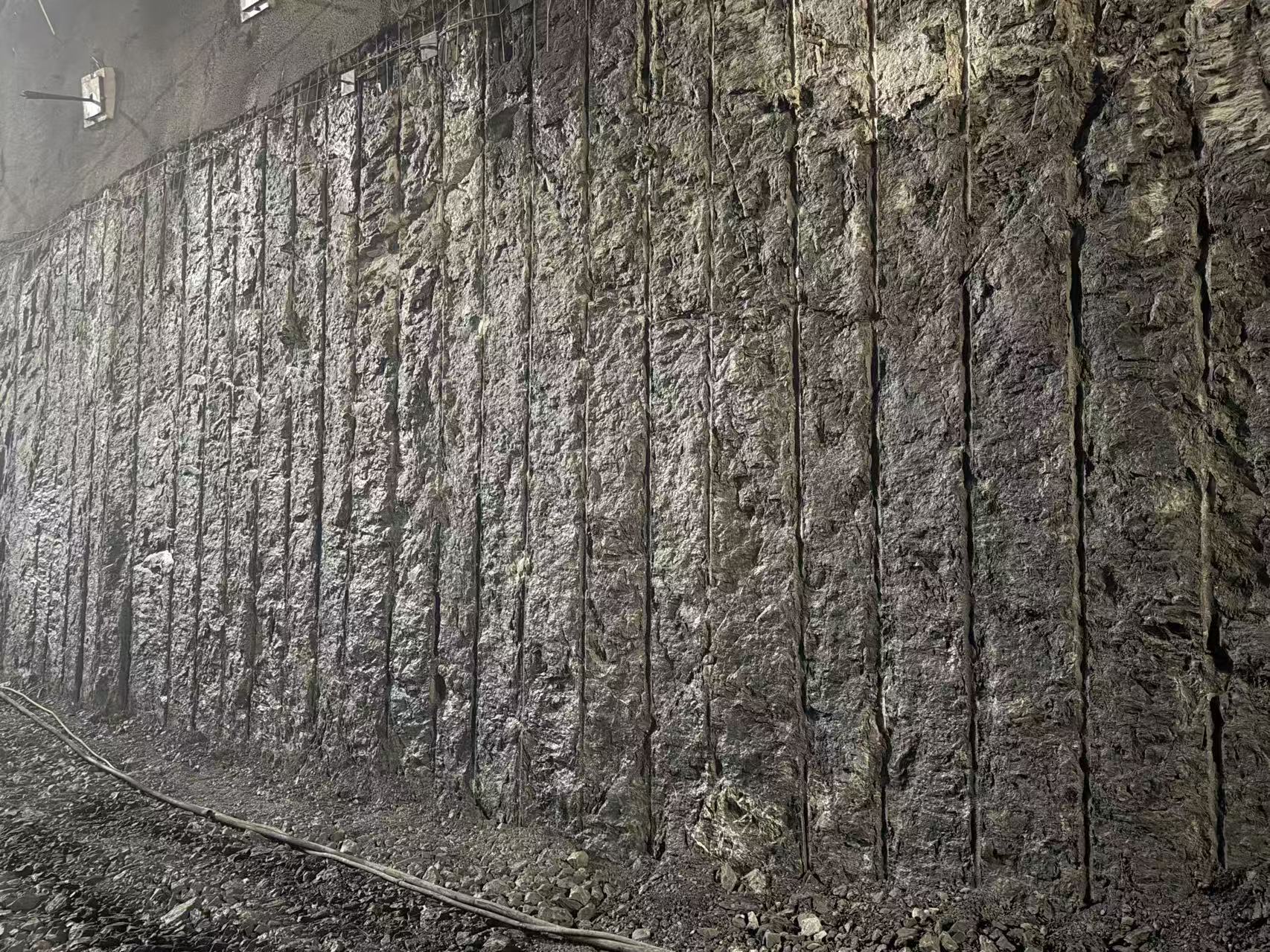

为破解施工难点,项目部成立高边墙预裂爆破试验专项小组,并选取地质代表性强,且非永久结构面的主厂房Ⅱ~Ⅲ层中部预裂开展试验,为减小爆破轰击波对围岩的损伤,采用孔口减弱装药代替堵塞、奇偶数孔梅花形间隔装药、空孔减振等多种措施。样板段爆破效果全面达标,质量指标均优于设计要求。Ⅲ类围岩半孔率超94.7%,岩壁平整度小于8厘米,超欠挖控制在规范区间,孔壁无明显爆生裂隙;所有监测点质点振动速度低于7厘米每秒安全限值,全程无盲炮、飞石、有害气体超标等隐患。

下一步,项目部将全面推广相关工艺至三大洞室边墙开挖,持续落实“一炮一设计一总结”动态优化机制,以标准化精细爆破助力优质工程,高效推进洞室群开挖施工,为电站如期建成夯实基础。
