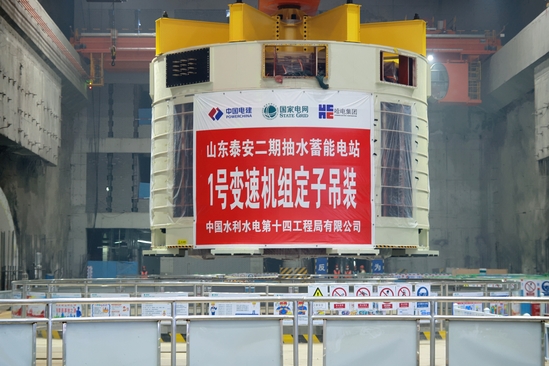

9月21日12时55分,国网新源山东泰安二期抽水蓄能电站1号国产变速机组定子顺利精准吊装就位,工程正式迈入机电设备安装关键阶段,国产化大型变速机组示范应用取得实质性突破。 山东泰安二期抽蓄电站1号机组为国产300兆瓦级变速抽水蓄能机组,定子直径约8.11米,自重380吨,含平衡梁、定子吊具、吊轴在内吊装总重达470吨,本次吊装采用两台300吨桥机并车协同作业。1号机组定子铁芯叠装最终圆度控制在≤0.23毫米,同心度≤0.08毫米,铁芯单位铁损均值达1.12309瓦/千克。此前,项目团队克服设备到货滞后、设备到货质量缺陷等困难,1号变速机组定子下线整体耐压试验一次性顺利通过,为国网新源山东泰山抽水蓄能有限公司“功勋机组”质量管控筑牢根基。 定子吊装精度要求严、施工难度大。项目团队提前编制专项方案,开展安全技术交底。桥机厂家人员到场完成设备检修及双桥机并车空载试验。吊装前执行“三起三落”试吊,正式吊装时两台桥机协同作业,遵循“慢起、慢行、慢落”原则,将定子精准落至1号机坑就位,顺利完成吊装。 后续,项目团队将以此为契机,持续强化现场安全、质量、进度管控,科学组织后续机电安装施工,有序推进1号机组转子组装、球阀吊装等关键工序。 | |||||
