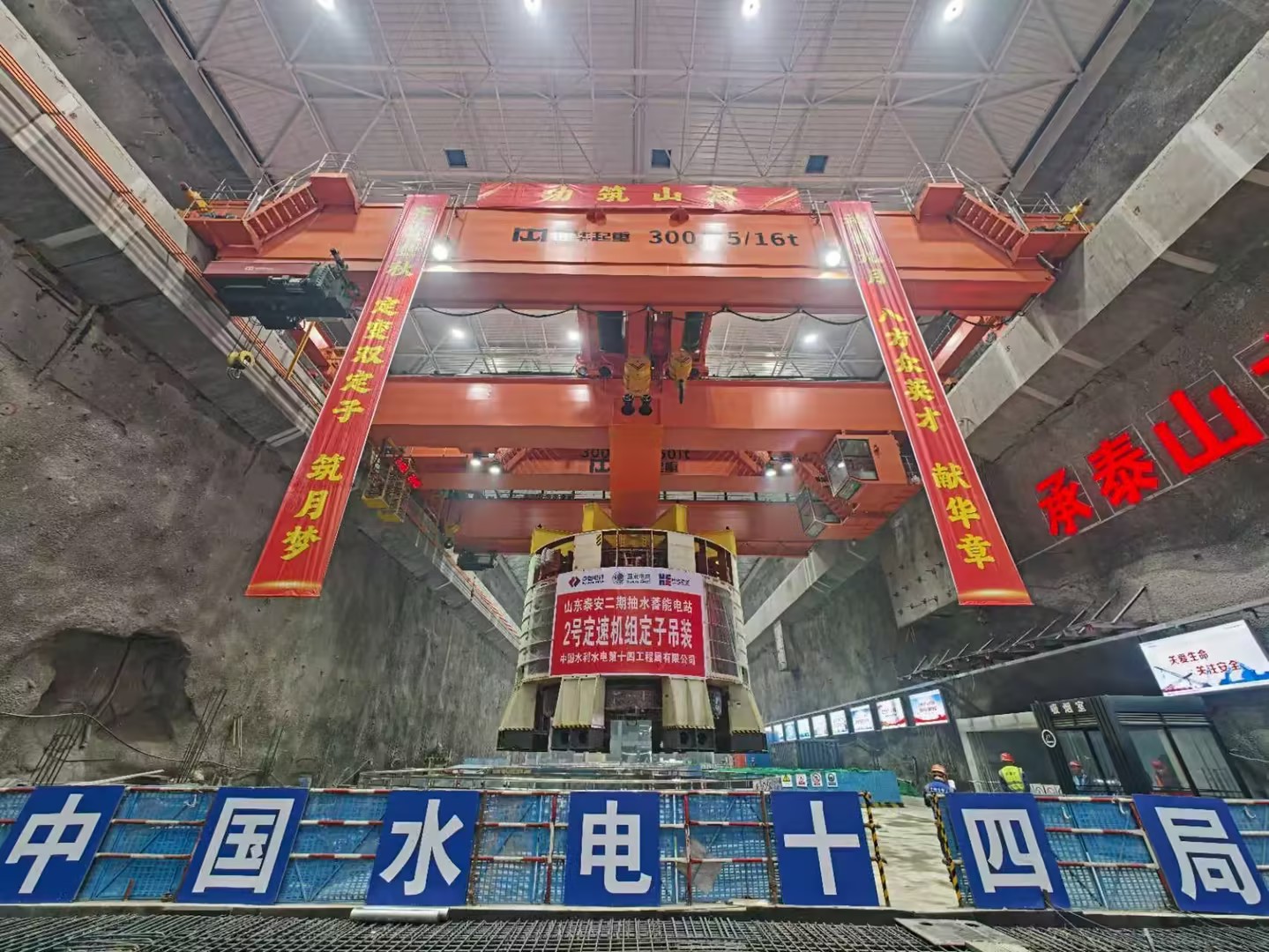

9月29日,国网新源山东泰安二期抽水蓄能电站2号定速机组定子顺利吊装就位,标志着该机组机电安装进入关键阶段,为后续安装调试工作奠定了坚实基础。 泰安二期抽蓄电站总装机1800兆瓦,布置6台单机300兆瓦可逆式水轮发电机组,其中1号、6号机组为国产变速机组。本次吊装的2号机组为300兆瓦级定速抽水蓄能机组,定子直径8110毫米,自重335吨,含平衡梁、定子吊具、吊轴在内吊装总重为425吨。 为确保本次吊装“一次到位”,项目团队在施工全过程推行精细化管理。在铁心叠装阶段,施工人员以“0.01mm”精度严格控制圆柱度和同心度等关键指标,最终各项安装数据均优于行业标准和制造厂技术要求。在定子下线环节,团队对施工工艺进行了专项优化,通过铜环预装等工艺改进,有效规避了铜环焊接、打磨作业对定子下线质量的不良影响,实现了定子铁心磁化试验、定子下线整体耐压试验和定子吊装等节点目标“一次性通过”。 下一步,项目部将持续强化安全、质量、进度管控,科学组织后续工作,有序推进2号机组机电设备安装各项工序,确保各项节点按期完成。 | ||||
