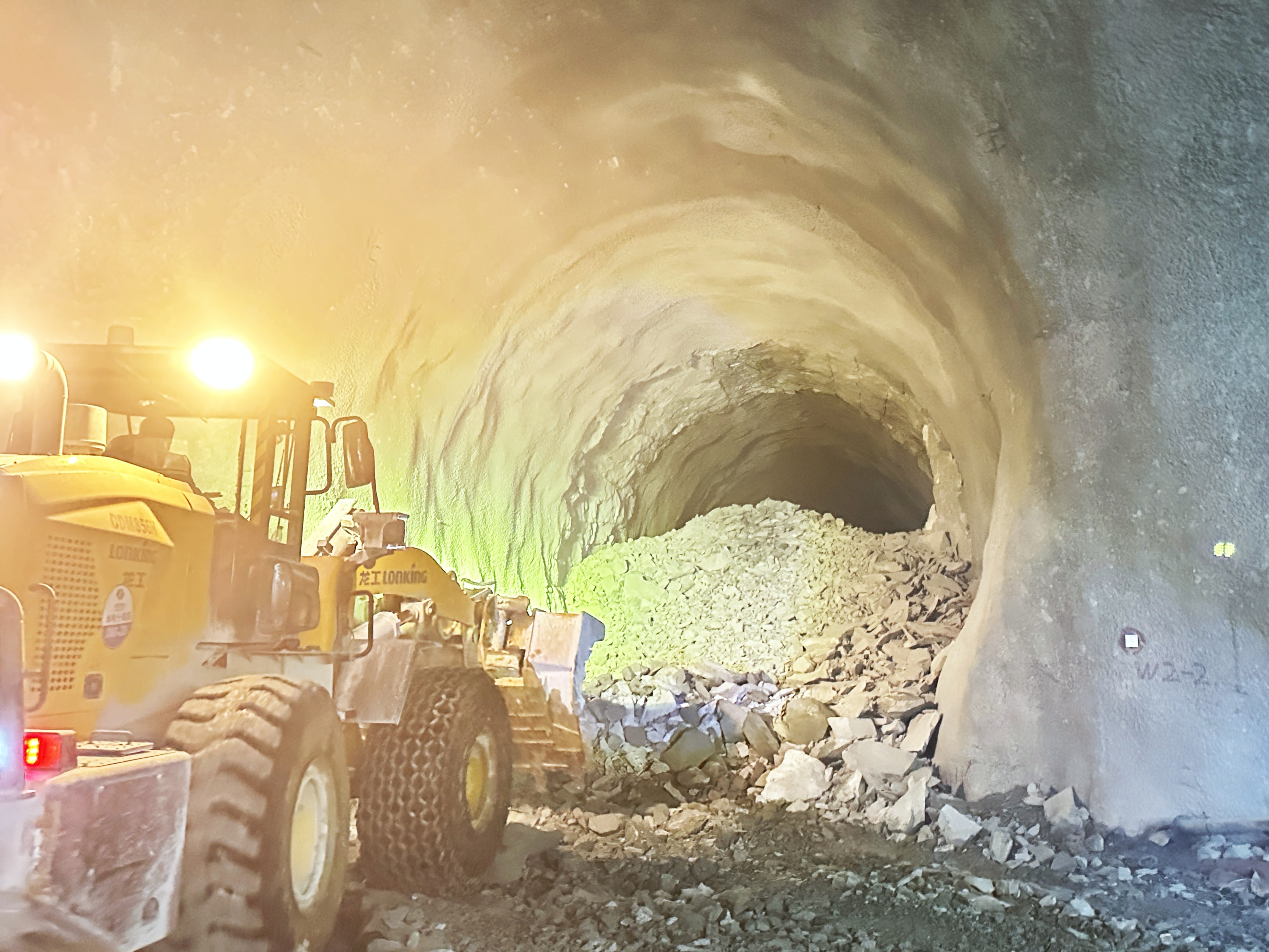

3月18日,福建木兰抽蓄项目部2#尾水隧洞上游贯通。 2#尾水隧洞上游与尾水岔管相连接,上游全长705.719米,断面采用马蹄型,Ⅱ、Ⅲ类开挖断面尺寸为5×8米(宽×高),Ⅳ类开挖断面尺寸为5.4×8.25米(宽×高),分为上下台阶进行开挖。施工过程中,项目部科学组织工序衔接,严格执行“短进尺、弱爆破、强支护、勤量测”原则,确保围岩稳定与施工安全。采取超前钻孔泄压、基岩面洒水释放应力、围岩素喷封闭等措施,逐步攻克施工中面临的各种难题。 2#尾水隧洞上游贯通为后续尾水调压井及隧洞下游施工按下了加速键。项目部将继续加强工序衔接,优化资源配置,精心组织施工,严格控制地下洞室开挖支护施工质量,做好安全防范措施,加大施工现场日常巡查力度,做到安全零事故,确保项目工程建设各项工作的顺利推进。 | ||||
