银盘抽水蓄能电站国道G319保通隧洞全线贯通

发布日期:2026-10-30 信息来源:土木工程公司 作者:吴显斌 摄影:杨迪 字号:[ 大 中 小 ]

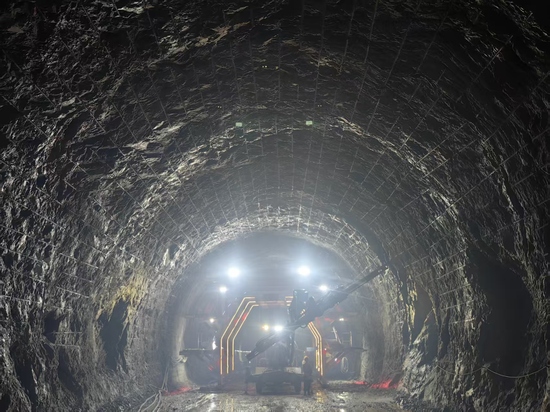

10月28日,随着最后一循环爆破作业顺利完成,由公司承建的武隆银盘抽水蓄能电站国道G319保通隧洞实现全线贯通,标志着这一控制性配套工程取得重大节点胜利,为电站后续施工及投运准备奠定了坚实基础。

国道G319保通隧洞全长1459米,进口、出口相向掘进,是保障沿线重点工程建设的咽喉工程。自开工以来,项目部锚定目标、科学组织,逐项破解制约现场施工进度的具体难题,推动进出口相继进洞施工,确保开挖支护各工序高效衔接。

该隧洞地质条件复杂、施工组织难度大。洞身穿越梨子坪断层带,围岩以Ⅳ、Ⅴ类为主且埋深变化大,进出口浅埋段易冒顶塌方,进口端下穿农村民房,并先后与场内6号道路、高压电缆平洞、尾水调压室通风洞、尾水隧洞、施工支洞等多条道路及洞室立体交叉,安全风险高、管控要求严。项目部坚持“弱爆破、短进尺、强支护、勤测量”的施工原则,综合运用超前地质预报、超前支护等管控手段,动态优化钻爆参数实现了隧洞安全、精准、按期贯通。

作为国道G319临时保通道路工程的关键部分,保通隧洞承担着施工期交通导改的重要功能。该临时保通道路按三级公路标准建设,设计速度40公里每小时。贯通后将引导既有国道G319相关路段的社会车辆经隧洞通行,为沿线进出水口、开关站、尾调通风洞等后续重点工程腾出必要的施工作业面。
