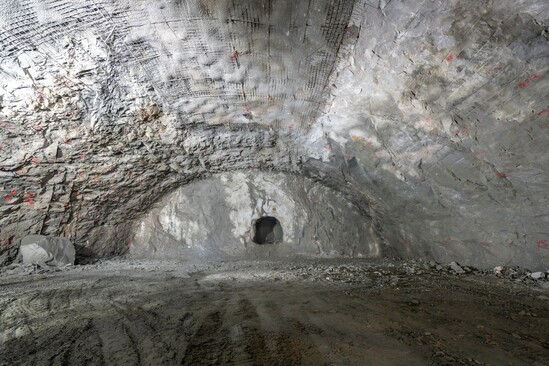

8月23日,安徽绩溪家朋抽水蓄能电站项目主副厂房一层顺利贯通,为后续二、三层开挖及岩壁梁施工奠定坚实基础。 一层开挖历时100天,施工期间需穿越场区大断层破碎带等复杂地质条件。面对诸多挑战,项目部科学组织、精准施策,依托超前地质预报技术,严格落实及时支护与快速封闭措施,同时强化应急值守和隐患排查,保障施工安全可控。此外,项目部还根据地质条件变化动态优化施工方案,灵活调配各类资源,保障现场整体管控有序高效。 项目部将以此节点为契机,持续优化施工工艺与资源配置,严守安全质量底线,全力推进项目高质量建设。
|
