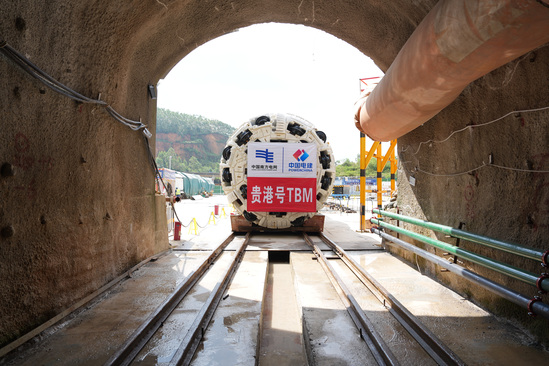

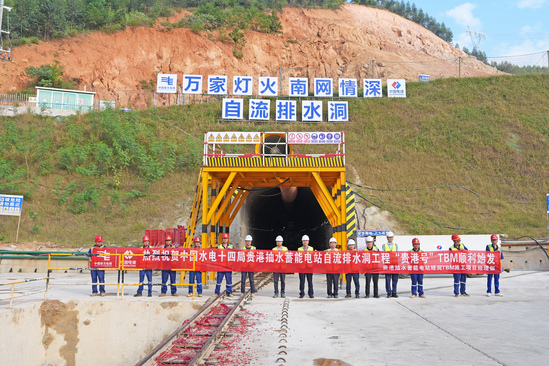

10月26日上午,广西贵港抽水蓄能电站自流排水洞施工项目“贵港号”TBM顺利始发,标志着项目正式进入主体隧洞掘进施工的关键阶段。 贵港抽水蓄能电站属一等大(Ⅰ)型工程,是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”规划重点项目,我国西部地区首个布局在城市中心的抽水蓄能清洁能源工程。电站建成后,将在保障贵港电力能源安全稳定供应、加速区域能源结构转型升级、助力“双碳”目标落地见效等方面发挥关键作用,为广西能源事业与社会经济高质量发展注入强劲动力。 公司承建自流排水洞工程TBM标段施工,排水洞全长3.74千米,建设内容涵盖洞口施工、始发洞室施工、洞身TBM法施工、洞身路面施工及排水箱涵施工等。项目采用的“贵港号”敞开式TBM,掘进段断面3.53米,转弯半径100米,最大纵坡为1.75‰。 本工程掘进距离长、洞内空间狭小,长距离物流运输难度大。项目团队采用增加错车道岔的方法,优化洞内运输调度,分区错峰进料、出渣,提高物料运输效率;下穿段采用降低TBM掘进推力与刀盘转速,严控出渣量,实时动态调整掘进参数的方式,保障既有隧洞结构安全。 为确保TBM顺利始发,项目部联合业主、监理及设计单位,精心筹备、周密部署。对施工方案进行反复论证和优化,针对可能出现的问题提前预判,制定了详细的应急预案。加强施工人员培训,提升操作技能和安全意识,确保掘进和开挖工作顺利进行。在设备组装调试过程中,施工人员克服了场地窄、设备运输难等诸多困难,严格按照规范和技术标准,扎实有序推进各项工作,确保设备达到最佳运行状态,具备TBM始发条件。 | |||||
