河南鲁山抽蓄电站末台(4号)机组转子吊装完成

发布日期:2026-09-03 信息来源:机电安装公司 作者:鞠熠华 字号:[ ]

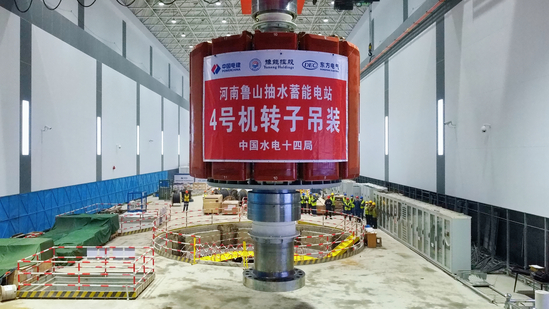

8月28日,鲁山抽水蓄能电站末台机组(4号)转子顺利吊装就位。至此,该电站所有机组的转子吊装全部完成,本电站所有大件吊装圆满收官。

转子作为水泵水轮发电机组的“心脏”,承担着机械能和电能互相转化的核心使命。此次吊装的转子尺寸为4806×10925毫米,转子总起吊重量435吨,定转子气隙47毫米。

为确保吊装工作安全高效完成,项目部在前期做了充分准备:全面检查桥机轨道、桥机机械及电气系统,确保各项设备运行稳定;彻底清扫转子、下机架、定子等;完成平衡梁与转子主轴的可靠连接;并组织开展吊装安全技术交底,细化每一项操作流程,在全体施工人员的密切配合下,历经两个小时,转子在两台桥机的联合抬吊下,平稳、精准地落位至下机架制动器上。

后续,项目部将有序开展水发联轴、机组轴线调整等工作,为后续机组启动试验和并网发电做好全面准备。
