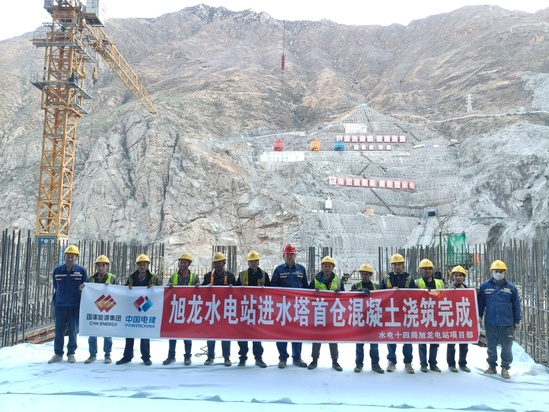

10月27日,随着最后一车混凝土入仓振捣密实,由水电十四局承建的金沙江上游旭龙水电站进水塔首仓混凝土顺利浇筑完成,标志着进水塔由基础开挖与地基处理阶段全面转入主体混凝土浇筑施工阶段,为引水发电系统后续节点目标的实现奠定了坚实基础。 旭龙水电站位于云南省德钦县与四川省得荣县交界的金沙江上游,工程开发任务以发电为主,是西电东送骨干电源点之一。电站装机容量240万千瓦,装设4台单机容量60万千瓦的立轴混流式水轮发电机组。 进水塔是电站引水发电系统的首部建筑物,承担水流引入、拦污及事故检修闸门启闭等功能,其施工质量直接关系到电站长期安全运行。本次浇筑仓号为4号进水塔底板混凝土,设计浇筑方量约3100立方米,历时52小时连续浇筑完成。施工区域地处海拔约2400米的高山峡谷,存在昼夜温差大、施工场地狭窄、混凝土温控要求高等不利因素。 为确保首仓浇筑一次成优,项目部提前策划、周密部署。施工过程中,组织技术骨干反复优化浇筑方案与配合比设计,严格落实钢筋绑扎、模板安装、预埋件定位等工序的“三检制”验收;针对混凝土温升变化,落实混凝土出机口温度控制、冷却水管通水冷却、入仓养护及保温保湿等温控措施;合理配置拌和、运输、入仓及振捣设备,全过程盯控浇筑节奏与振捣质量,最终实现仓面无冷缝、无漏振,实体质量满足设计及规范要求。 下一步,项目部将继续锚定年度施工目标,严把质量安全关,高效推进进水塔后续混凝土浇筑工作,以高标准建设为旭龙水电站按期投产发电贡献力量。 | ||||
