【安装尖锋】湖北魏家冲抽蓄电站2号机组定子吊装完成

发布日期:2026-05-27 信息来源:机电安装公司 作者:许越祥 摄影:文靖毅 字号:[ ]

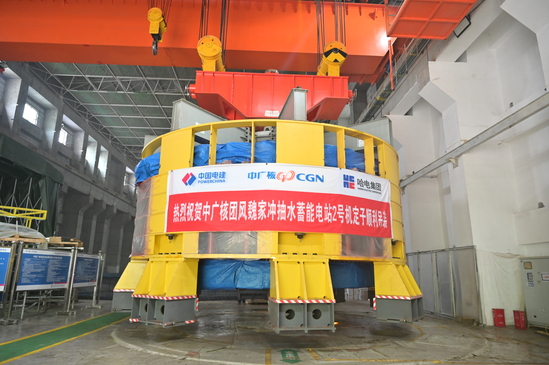

5月24日,湖北魏家冲抽蓄电站末台(2号)机组定子机座精准吊装就位。至此,该电站机组定子吊装作业圆满完成,机电核心设备安装关键节点收官。

本次吊装的2号机组定子与1号机组参数一致,为整体圆形精密结构,外径8200毫米,总高3075毫米,本体净重201.7吨,整体吊装总重超242吨(含吊具)。该设备体型大、载荷重、精密性强,吊装就位容错率低、风险高、组织难度大。

为顺利完成此次吊装任务,机电安装团队总结1号机吊装经验,优化施工方案,沿用2×200吨桥机双小车主钩并车抬吊工艺。吊装前,项目部完成设备校验、吊具复核、隐患排查等准备工作,细化分工,开展安全技术交底,落实安全质量管控。吊装时,现场秩序井然、流程规范,各岗位人员紧密配合,严格按方案和流程操作,精准把控关键工序,动态监测设备状态,高效完成吊装任务。

下一步,项目团队将锚定年度目标,保持攻坚态势,推进后续机电安装与调试工作。
